Mit unserem Baustellen-Update möchten wir euch regelmäßig Einblicke in den Baufortschritt geben. Hier erfahrt ihr, was sich Woche für Woche auf unserem Sportplatz tut – von den ersten Erdarbeiten bis zum fertigen Kunstrasen. So bleibt ihr immer hautnah dabei, wie unser Traum vom Kunstrasen Wirklichkeit wird.
KW 34 / 2026 – Neuer Kunstrasenhang neben der Gästekabine
Auch neben der Gästekabine hat sich in dieser Woche einiges getan. Der Hang auf der linken Seite wurde zunächst vollständig von Unkraut befreit und vorbereitet. Anschließend wurde ein Fließ ausgelegt, bevor rund 250 m² alter Kunstrasen verlegt und miteinander verklebt wurden.
Zusätzlich wurde der Kunstrasen mit Erdnägeln im Untergrund befestigt, um für einen sicheren Halt zu sorgen.
Ganz fertig ist der Bereich noch nicht: In den kommenden Arbeiten wird der Abschluss zu den L-Steinen sauber ausgeführt. Am oberen Ende des Hangs wird außerdem ein Schacht ausgehoben, in den der Kunstrasen eingelegt und anschließend wieder sauber verschlossen wird.
Damit erhält auch der Bereich neben der Gästekabine Schritt für Schritt ein neues und gepflegtes Erscheinungsbild.

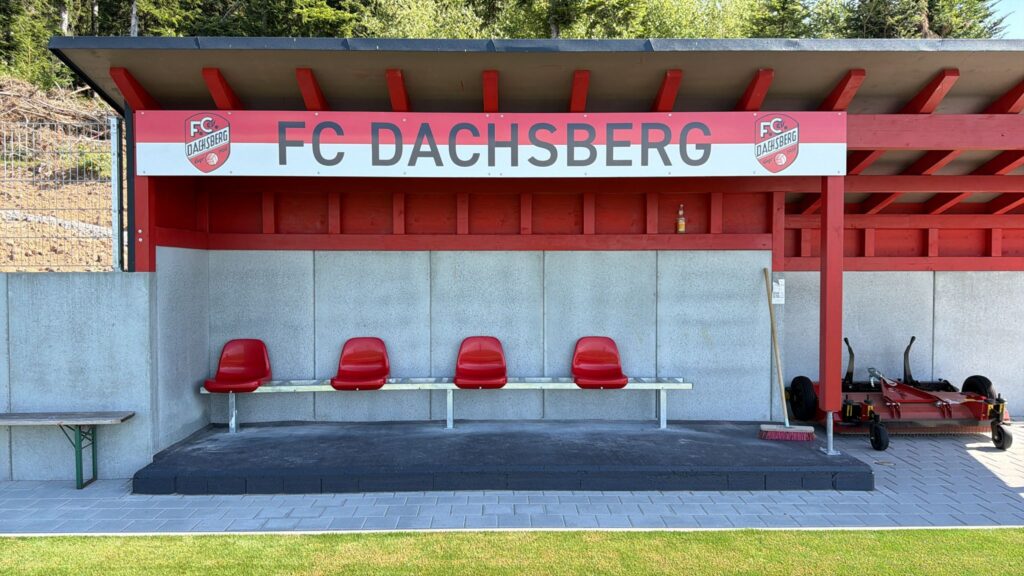

KW 28 / 2026 – Auswechselbank und Torvorrichtung

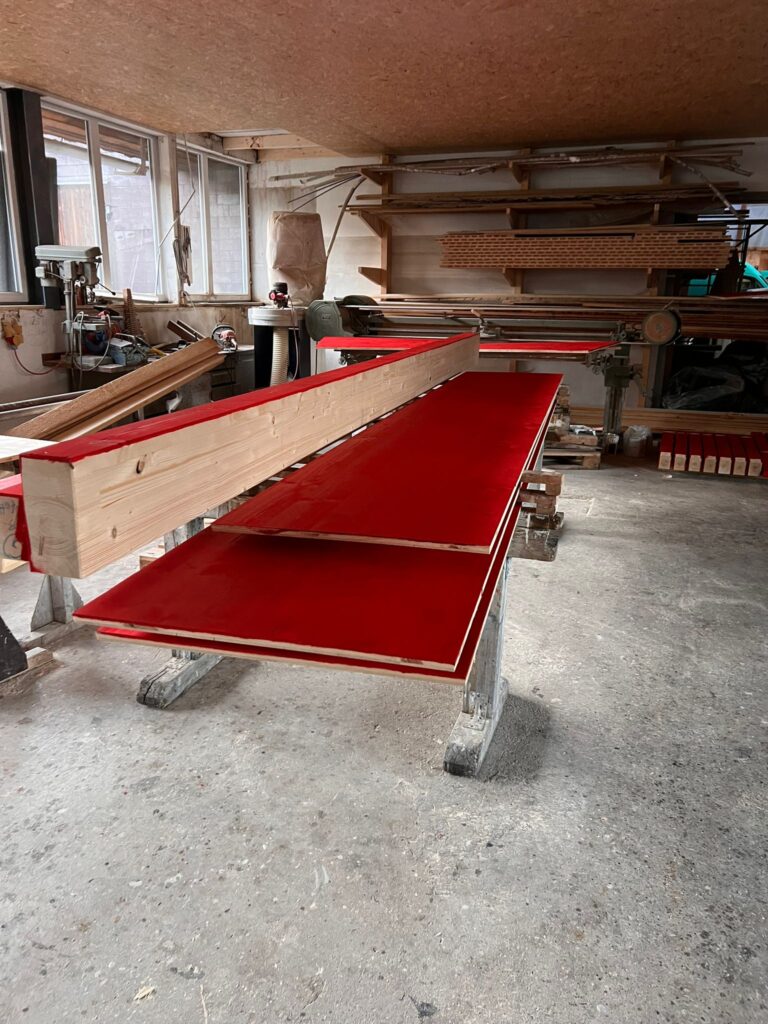

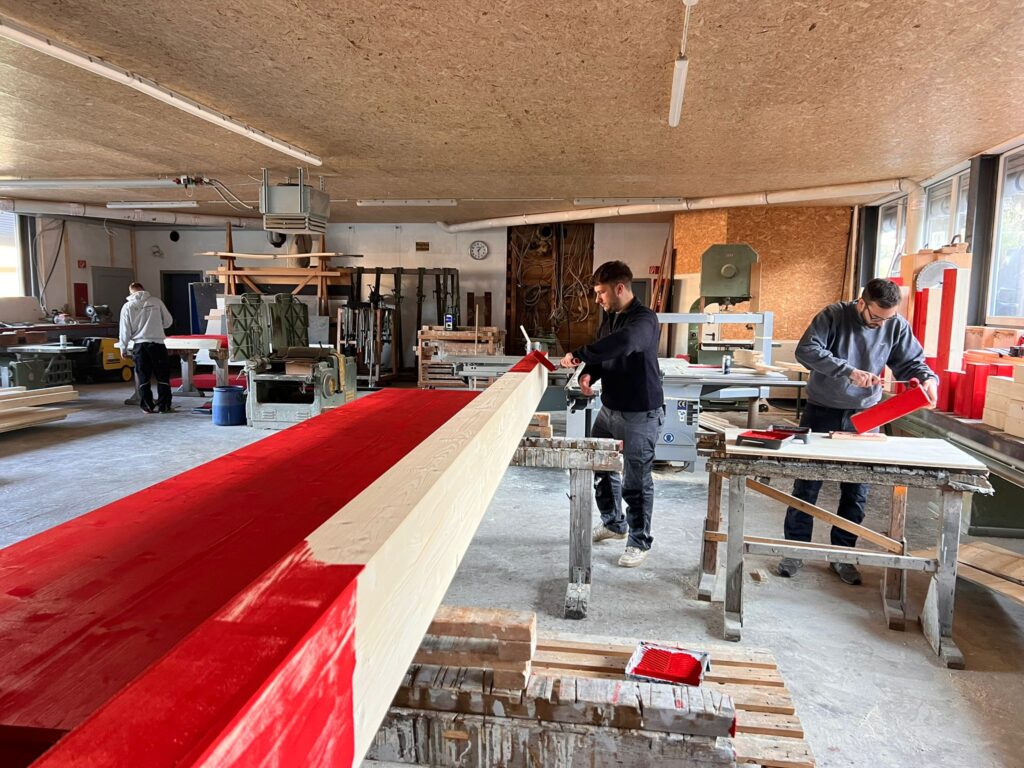

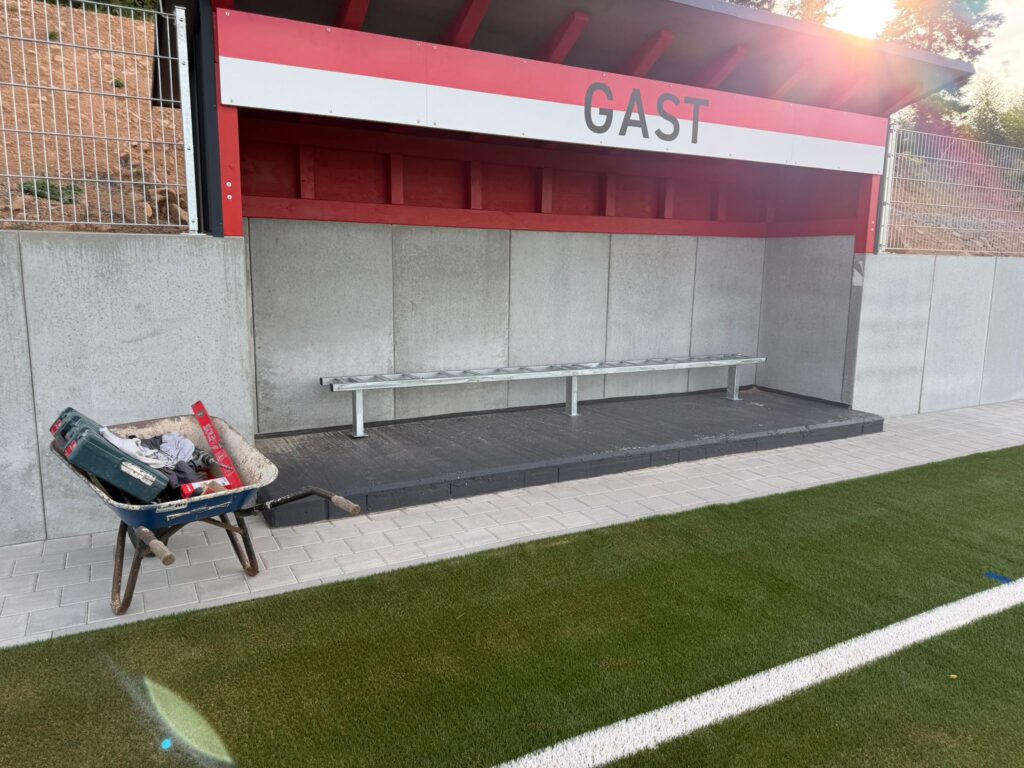

In dieser Woche wurden die Unterkonstruktionen unserer neuen Auswechselbänke aus Österreich geliefert und von unserem Team montiert. Die passenden Sitzschalen werden derzeit noch teilweise nachgeliefert und in den kommenden Wochen ergänzt.
Außerdem wurden die Vorrichtungen installiert, an denen die Tore künftig sicher aufgehängt werden können, wenn sie nicht im Einsatz sind. Damit ist ein weiterer Schritt auf dem Weg zu einer modernen und funktionalen Sportanlage geschafft.
KW 27 / 2026 – Trainer- und Auswechselhäuschen erhalten nächsten Feinschliff

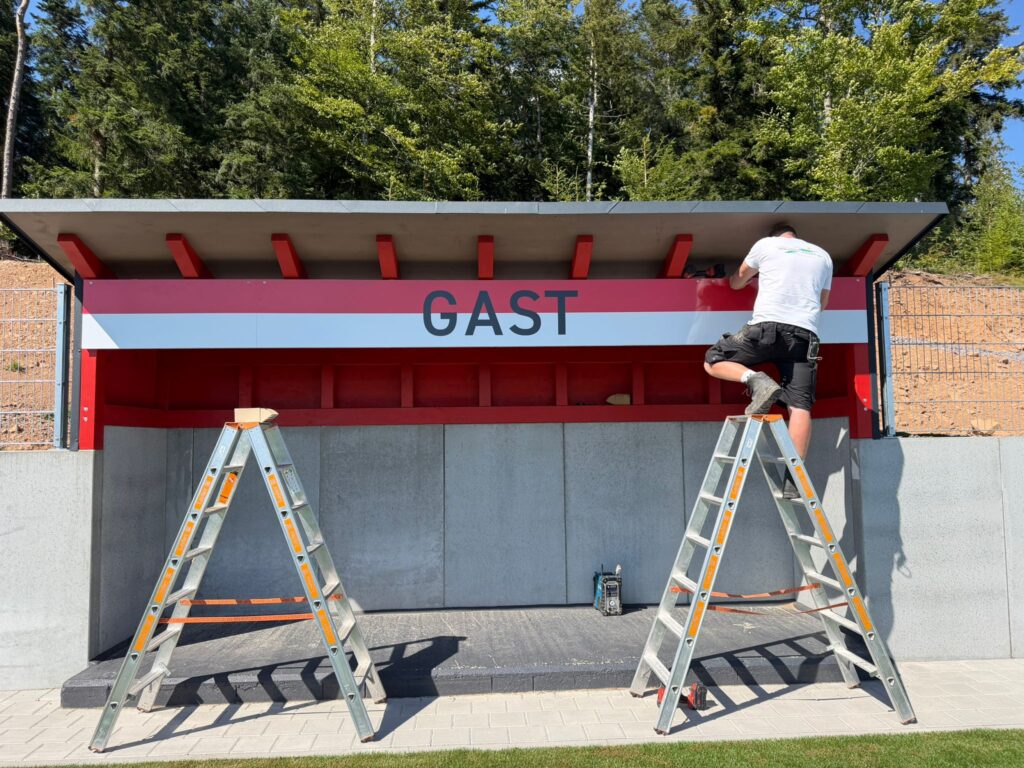

Unsere Trainer- und Auswechselhäuschen haben in dieser Woche den nächsten Feinschliff erhalten. Zwei hochwertige Banden in den Vereinsfarben verleihen den Häuschen ein modernes Erscheinungsbild und kennzeichnen sie als Heim- bzw. Gästehäuschen.
Gestaltet und umgesetzt wurden die Banden von der Firma Licht-Werbung Jülke & Treu aus Bannholz. Für die hervorragende Arbeit und die Unterstützung unseres Vereins bedanken wir uns herzlich.

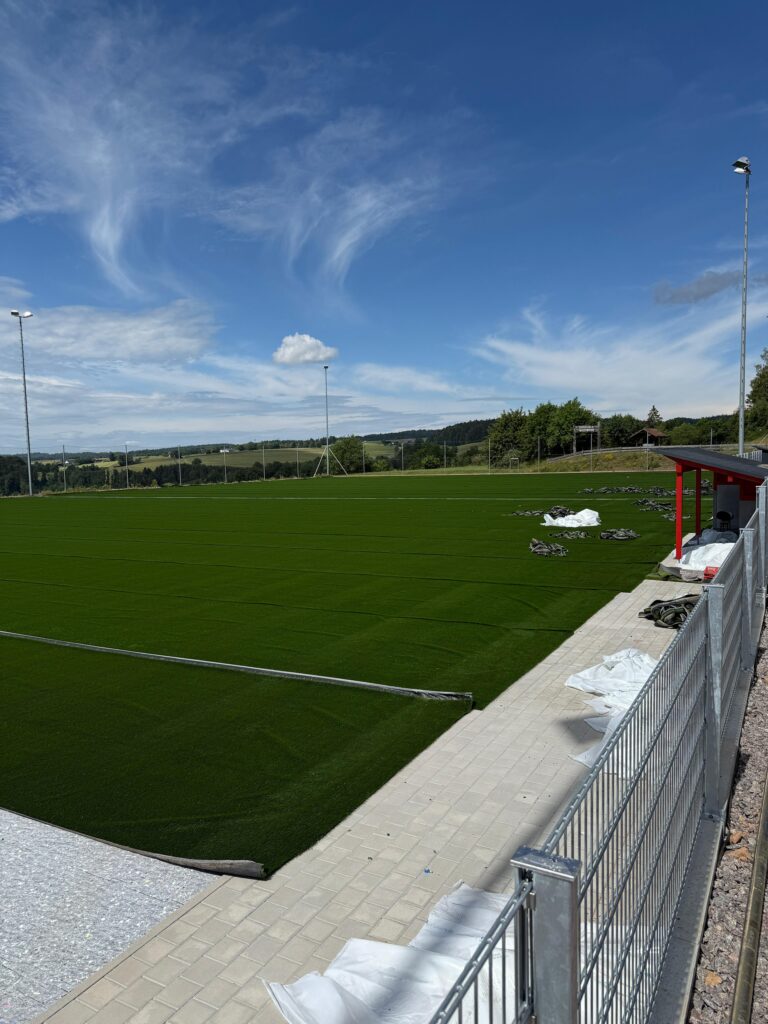

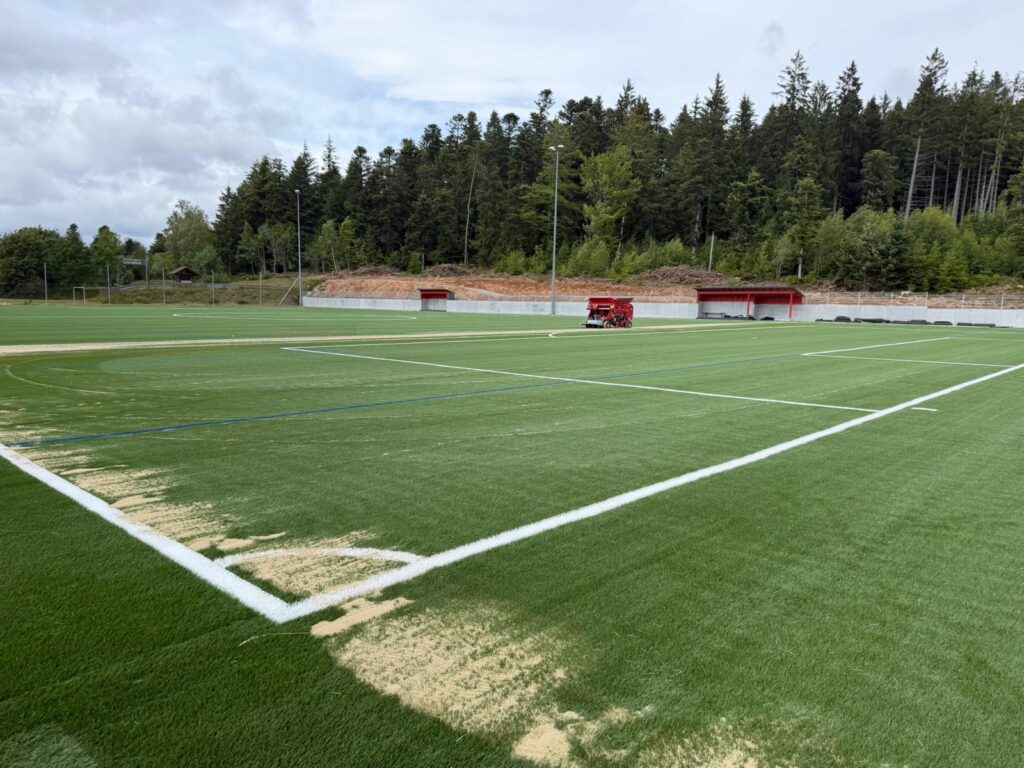

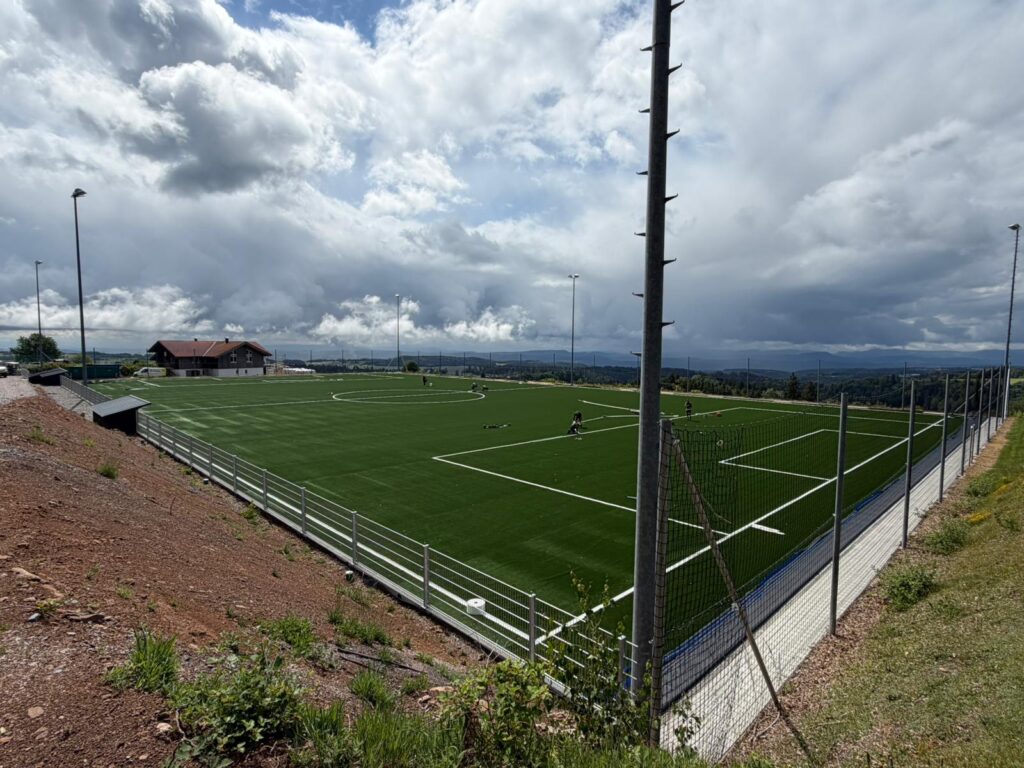

KW 25 / 2026 – Endlich geschafft: Unser Kunstrasen ist bereit

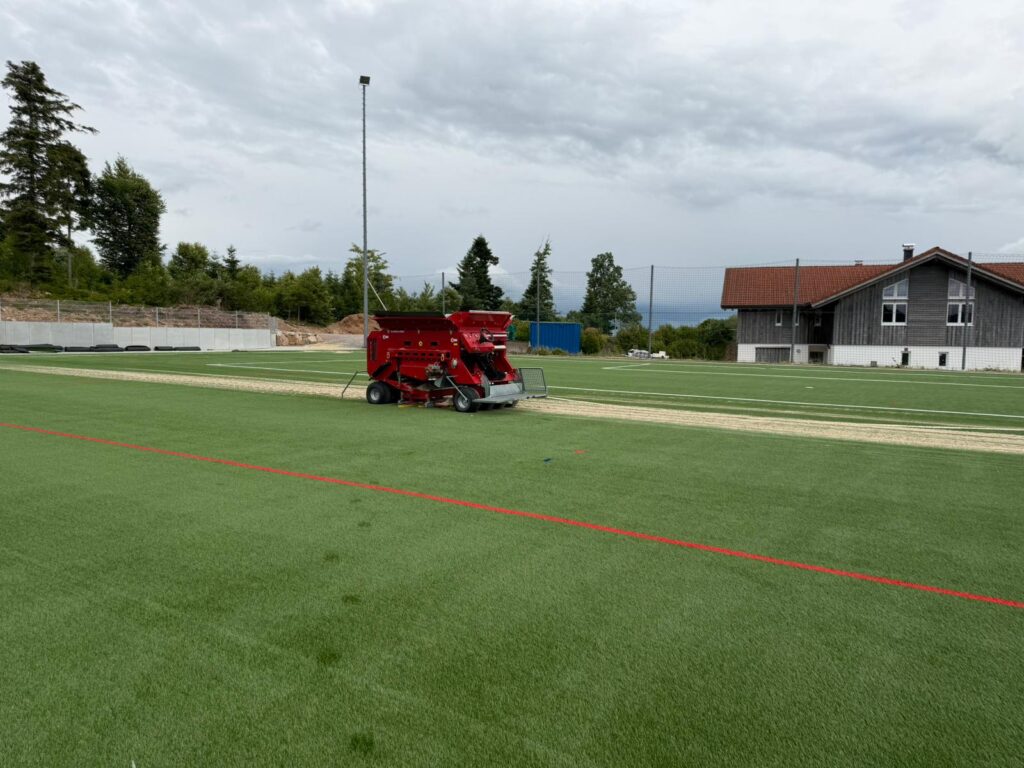

In der Kalenderwoche 25 hat die Firma RIEVO sowohl den Quarzsand als auch das Korkgranulat erfolgreich in den Kunstrasen eingearbeitet. Dank des trockenen und heißen Wetters konnten die Arbeiten optimal durchgeführt werden.

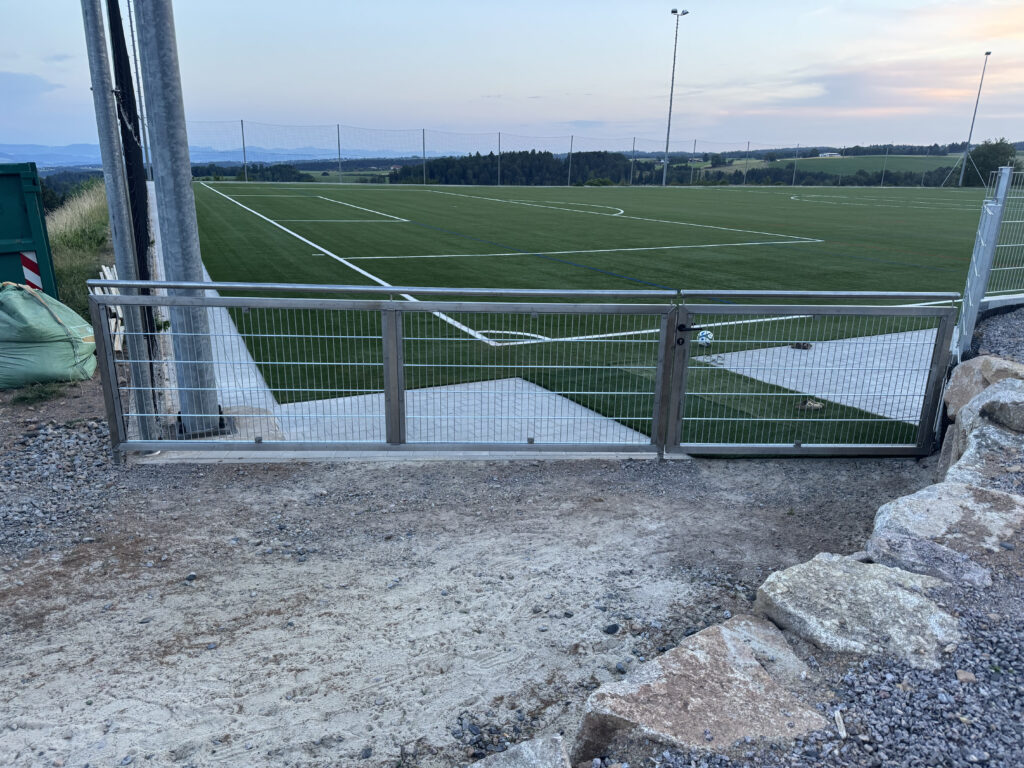

Am Freitag, den 19. Juli, fand zudem die offizielle Abnahme gemeinsam mit Geschäftsführer Rainer Buhl statt. Damit ist der Platz grundsätzlich zum Spielen freigegeben. Lediglich die finale Abnahme durch den SBFV-Verband steht noch aus, damit künftig auch offizielle Spiele ausgetragen werden können.
Ein weiterer Fortschritt: Unser neues Eingangstor wurde montiert und die entsprechende Vorrichtung betoniert. Ein großes Dankeschön geht an unseren 1. Ehrenvorsitzenden Andreas Böhler, der das Tor gebaut hat – hervorragende Arbeit!
Am Wochenende wurde der neue Kunstrasen schließlich im Rahmen des Saisonabschlusses der 1. Mannschaft, 2. Mannschaft und Damenmannschaft bei einem kleinen Turnier gebührend eingeweiht.
KW 24 / 2026 – Einarbeitung des Füllmaterials
Im nächsten Bauabschnitt wird durch die Firma RIEVO der Quarzsand in den Kunstrasen eingearbeitet. Dieser Schritt ist besonders witterungsabhängig, da der Sand bei Nässe verklumpt und sich dadurch nicht gleichmäßig verteilen lässt.
Aufgrund von Regenfällen musste der erste Versuch abgebrochen werden. Seit der Kalenderwoche 25 sorgen jedoch optimale Wetterbedingungen dafür, dass die Arbeiten planmäßig durchgeführt werden können.
Im Anschluss an den Quarzsand folgt im nächsten Schritt das Korkgranulat, welches ebenfalls in den Kunstrasen eingearbeitet wird und für die finale Beschaffenheit des Platzes sorgt.
KW 24 / 2026 – Gewitter sorgt für Arbeit am Kunstrasen

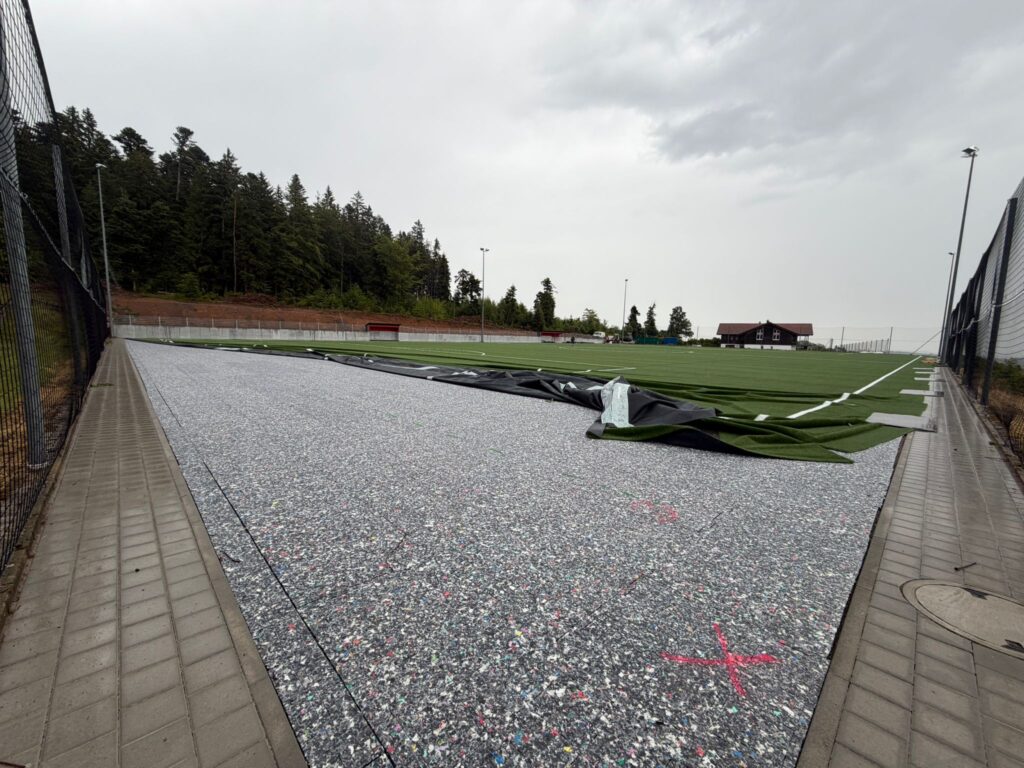

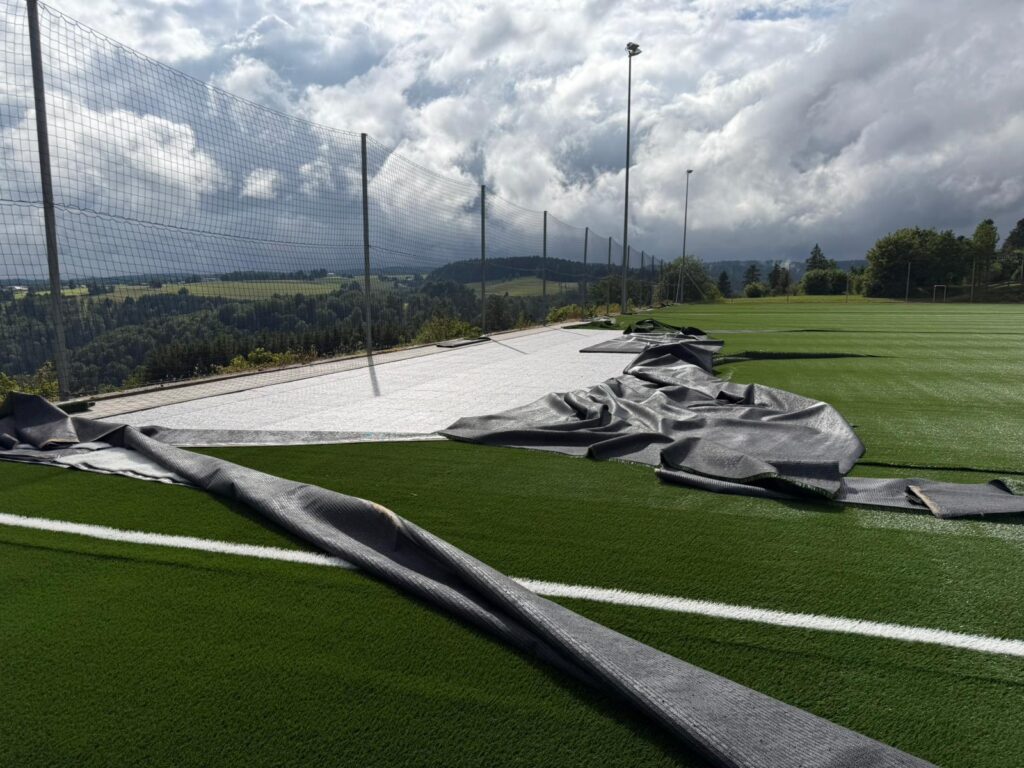

Das Wetter hat uns ein weiteres Mal vor eine kleine Herausforderung gestellt. Ein starkes Gewitter mit kräftigem Wind hat einen Teil des neu verlegten Kunstrasens verschoben. Da dieser aktuell noch nicht vollständig fixiert ist – der Quarzsand sowie das Korkgranulat fehlen noch – konnte der Wind unter den Belag greifen und ihn anheben.
Umso erfreulicher war die schnelle Reaktion: Innerhalb kürzester Zeit fanden sich 17 Helferinnen und Helfer zusammen, die gemeinsam mit anpackten und den Kunstrasen wieder in Position zogen. Ein starkes Zeichen für den Zusammenhalt im Verein!
Zusätzlich wurden nun die Ränder des Kunstrasens provisorisch beschwert, sodass der Wind keine Angriffsfläche mehr haben sollte.
Ganz neu ist dieses Problem leider nicht: Bereits am 2. Juni, kurz nach der Verlegung, hatte ein Gewitter ähnliche Auswirkungen. Damals konnte die Firma Rievo den Kunstrasen problemlos wieder richten.

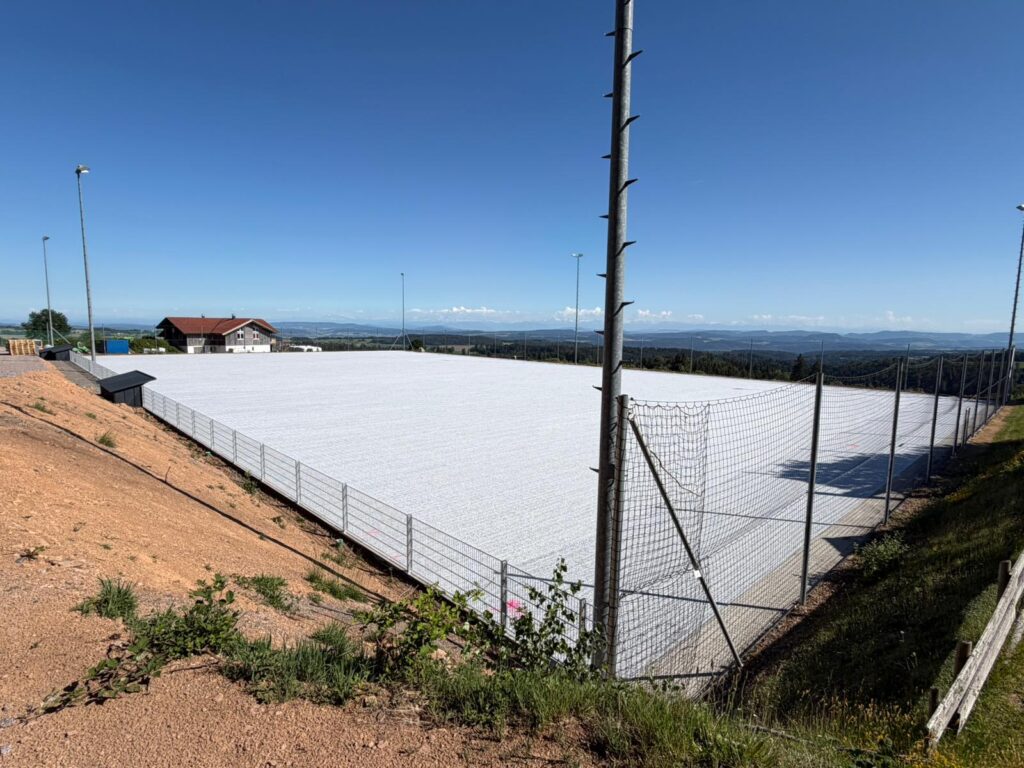

KW 23 / 2026 – Der Kunstrasen wird verlegt

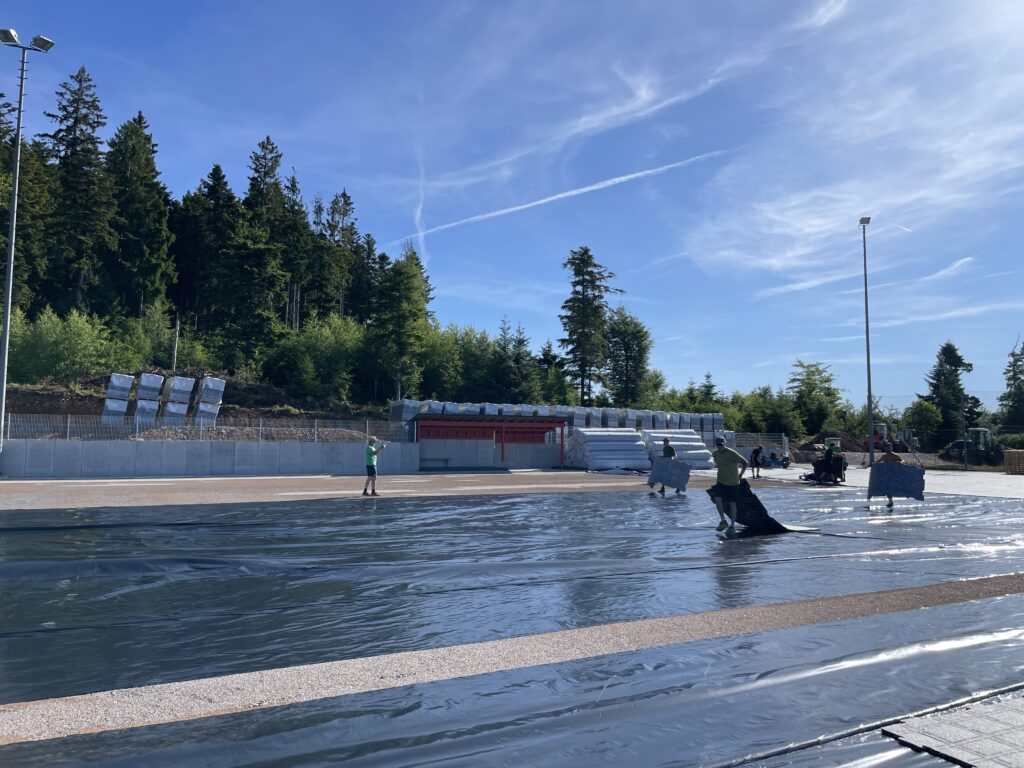

In dieser Woche hat die Firma Rievo den Kunstrasen fachgerecht verlegt und verklebt.

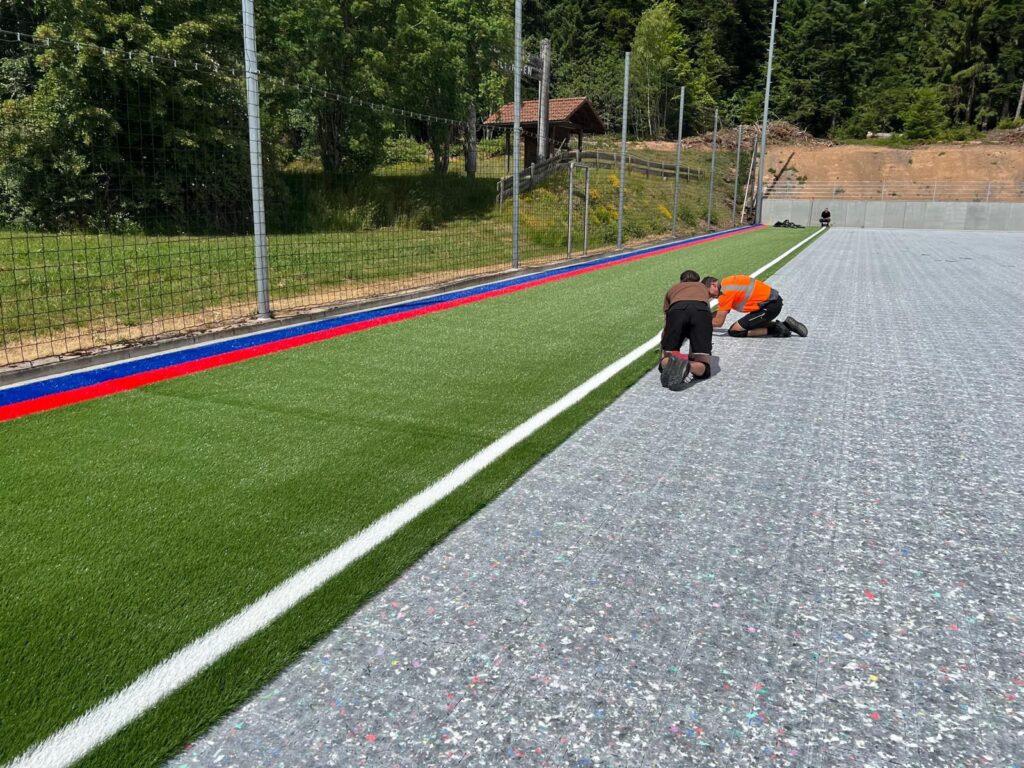

Im Anschluss wurden die Spielfeldlinien durch Facharbeiter aus Holland präzise in den Belag eingeklebt. Insgesamt sind dabei vier verschiedene Spielfeldformen entstanden: vom klassischen Großfeld für den Spielbetrieb der Senioren und älteren Jugendmannschaften über ein verkleinertes Feld als Übergangsgröße bis hin zu einem Kleinfeld für Jugend- und Freizeitspiele sowie modernen Funino-Feldern für den Kinderfußball mit Minitoren.
An einem Tag schafften die Holländer etwa 700 Meter Linien einzukleben.

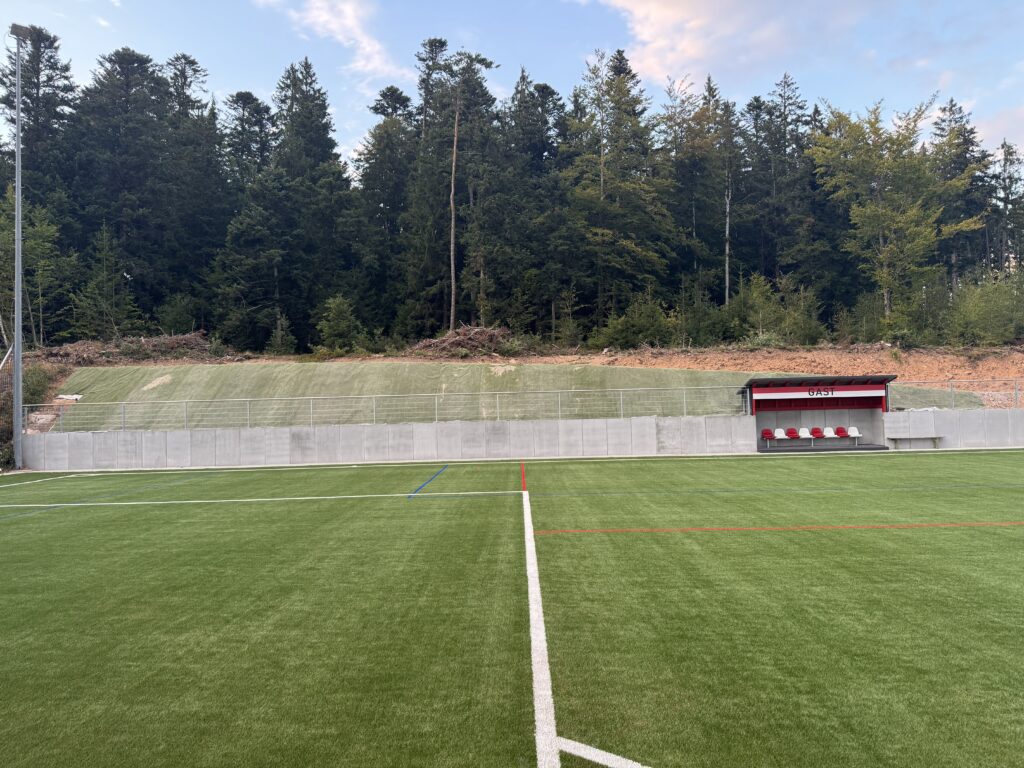

Damit hat unser neuer Platz nun seine endgültige Form erhalten und die Vorfreude auf die erste Nutzung wächst weiter.

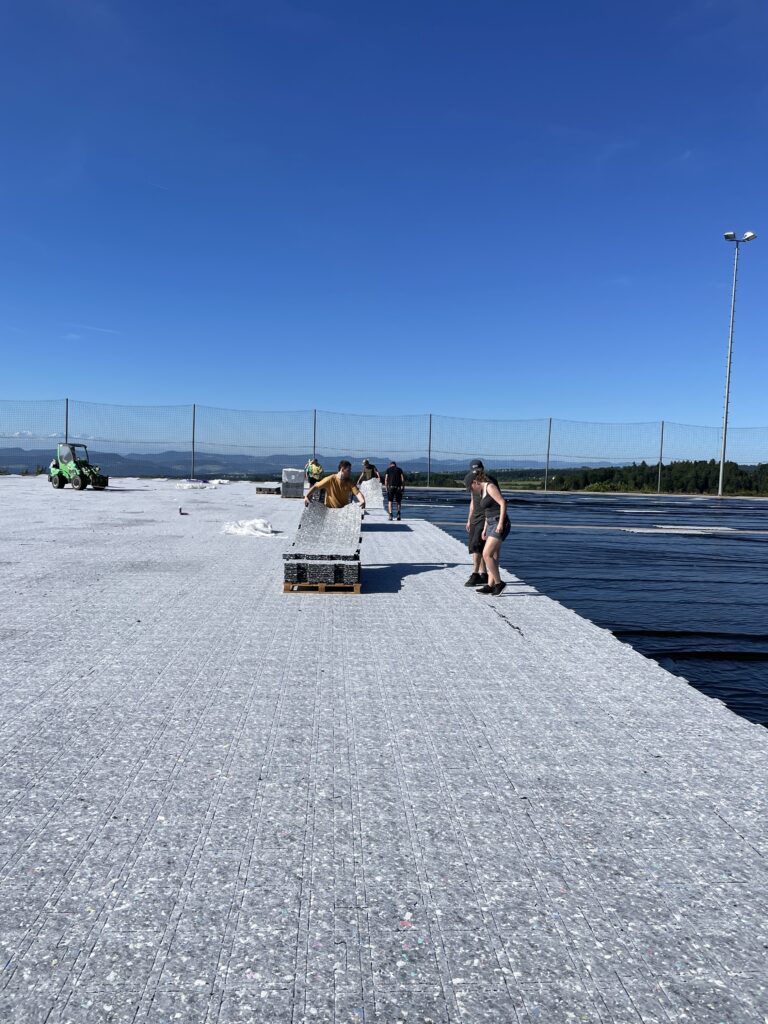

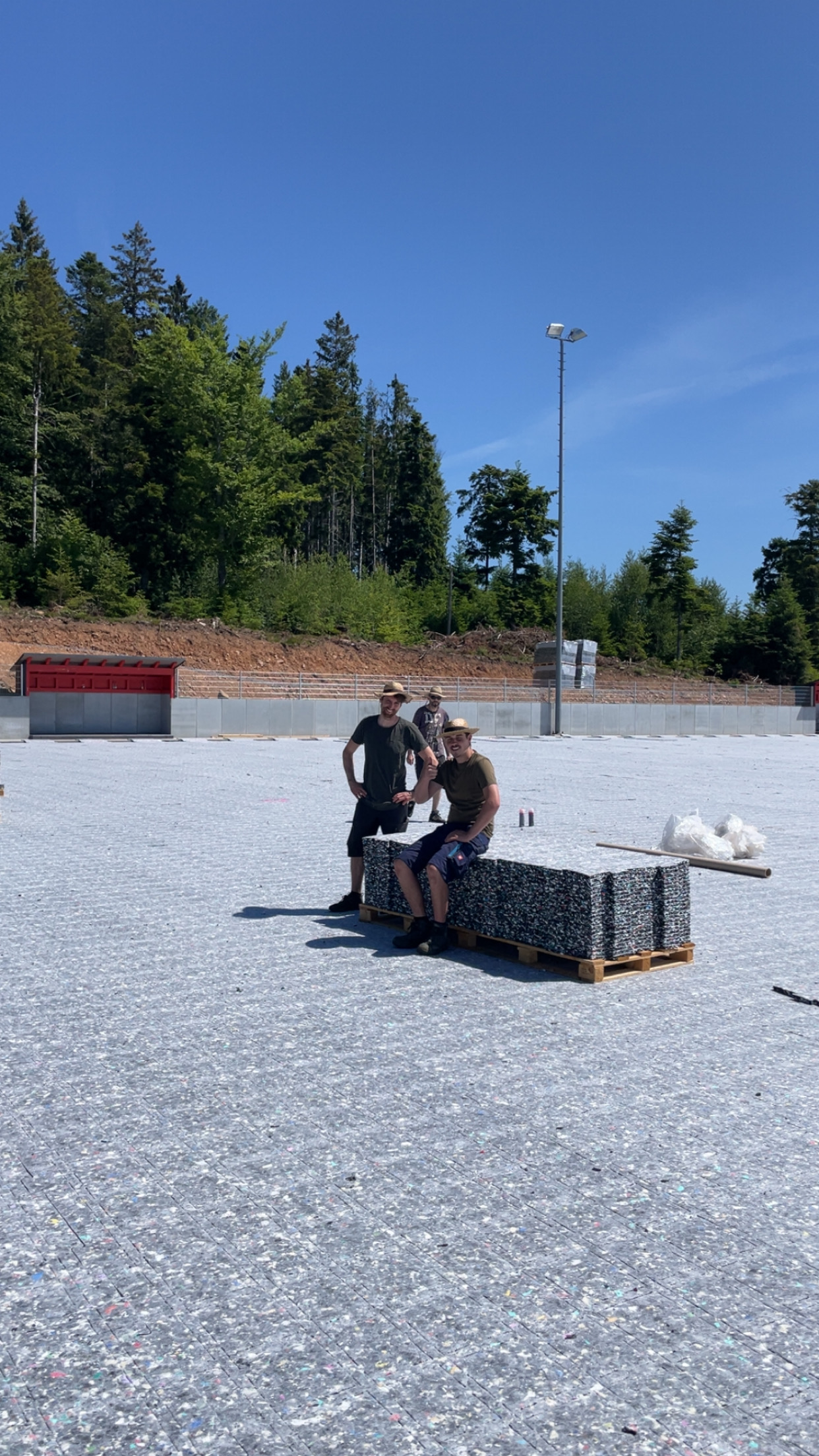

KW 22 / 2026 – Verlegung der ProPlay Platten
Ein weiterer großer Schritt auf dem Weg zu unserem neuen Kunstrasenplatz ist geschafft: Gemeinsam mit engagierten Vereinsmitgliedern hat die Firma Rievo die ProPlay-Platten verlegt.
Zunächst wurde eine spezielle Folie als Grundlage ausgelegt, bevor darauf die ProPlay-Elemente platziert wurden. Diese ließen sich wie Puzzleteile passgenau zusammensetzen und bilden nun die wichtige Basis für den späteren Kunstrasenbelag. Abschließend wurde der Schmutz von den Platten entfernt, sodass die Fläche sauber vorbereitet ist.
Parallel dazu wurden auch die letzten Malerarbeiten an unseren Trainer- und Auswechselhäuschen fertiggestellt.
Zudem konnten die abschließenden Pflasterarbeiten beendet und Kies in die Fugen eingebracht werden – wieder ein sichtbarer Fortschritt auf unserer Anlage.

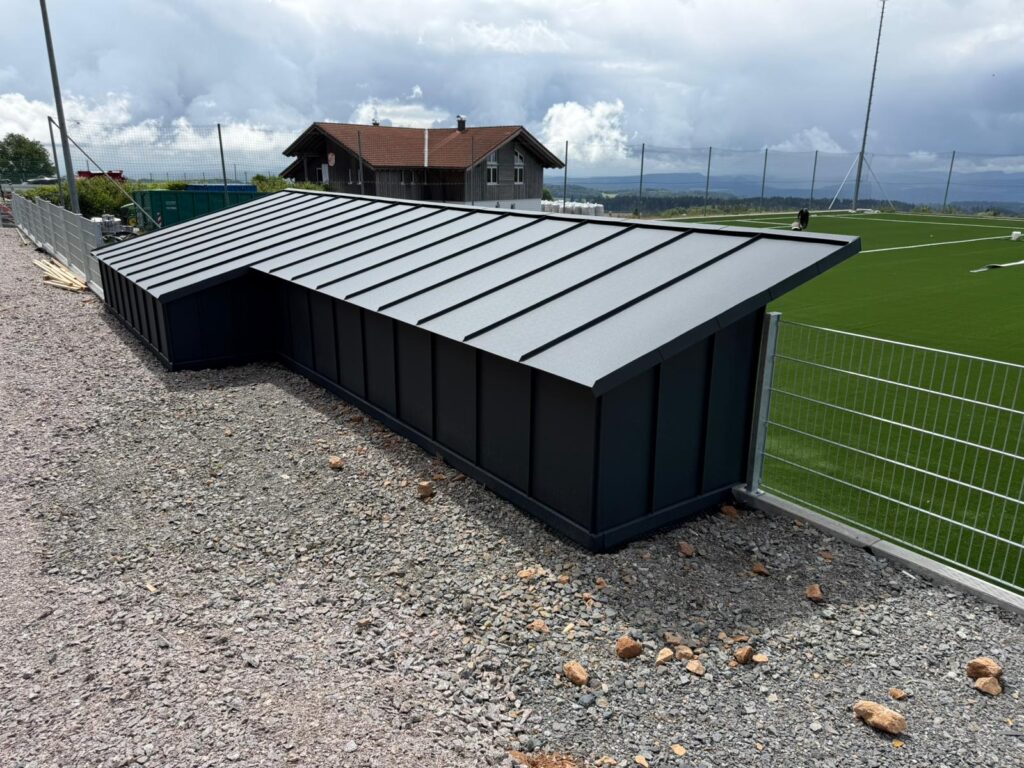

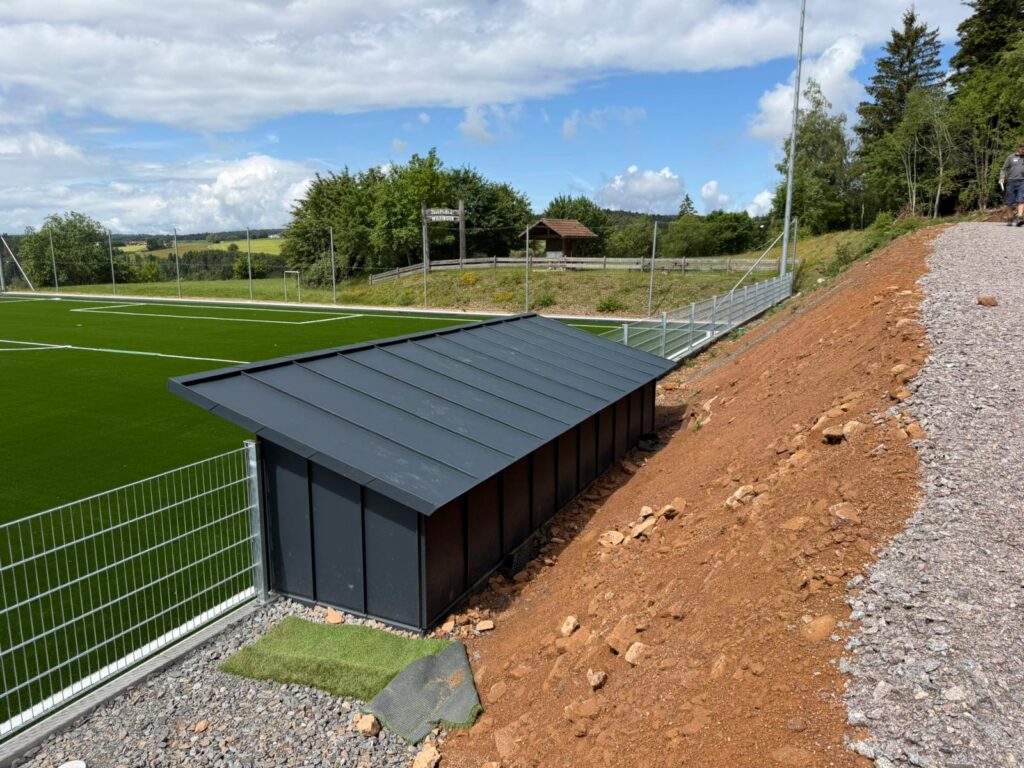

KW 21 / 2026 – Alu-Verkleidung für unsere Trainer- und Auswechselhäuschen

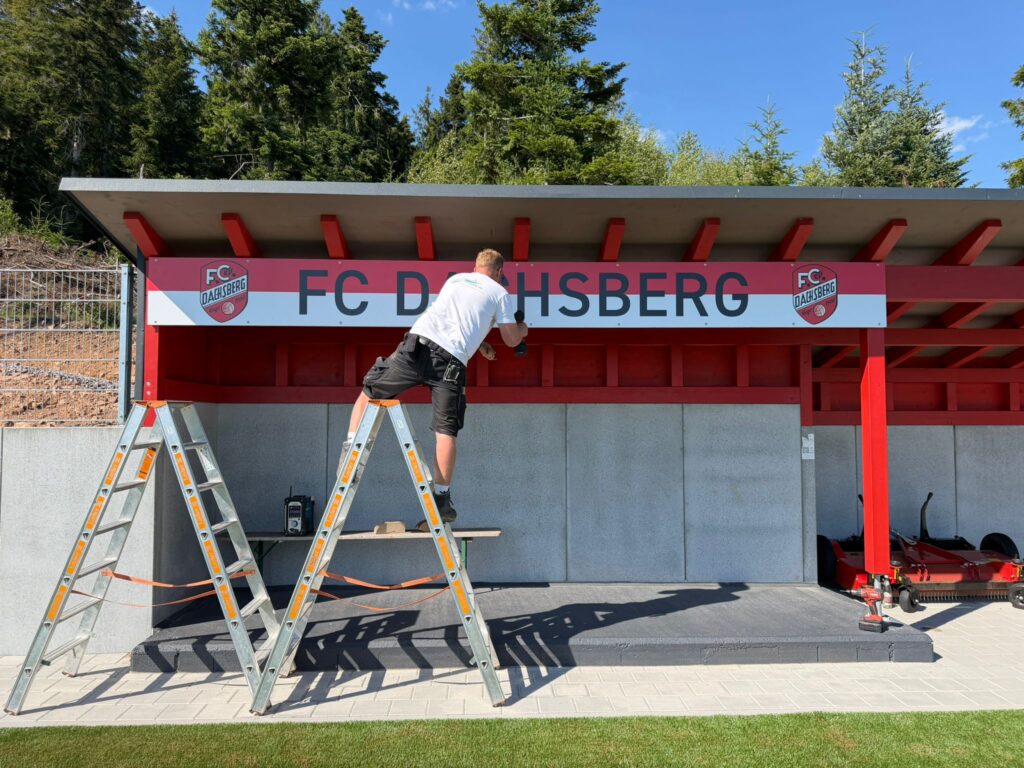

Unsere Trainer- und Auswechselhäuschen nehmen weiter Gestalt an: Die Hütten wurden inzwischen durch die Firma Malzacher Bedachungen mit Alublech eingedeckt und sind damit bestens vor Wind und Wetter geschützt.
Ein riesiges Dankeschön für das Engagement beider Firmen für diese tollen Hütten und die Unterstützung unseres Vereins!

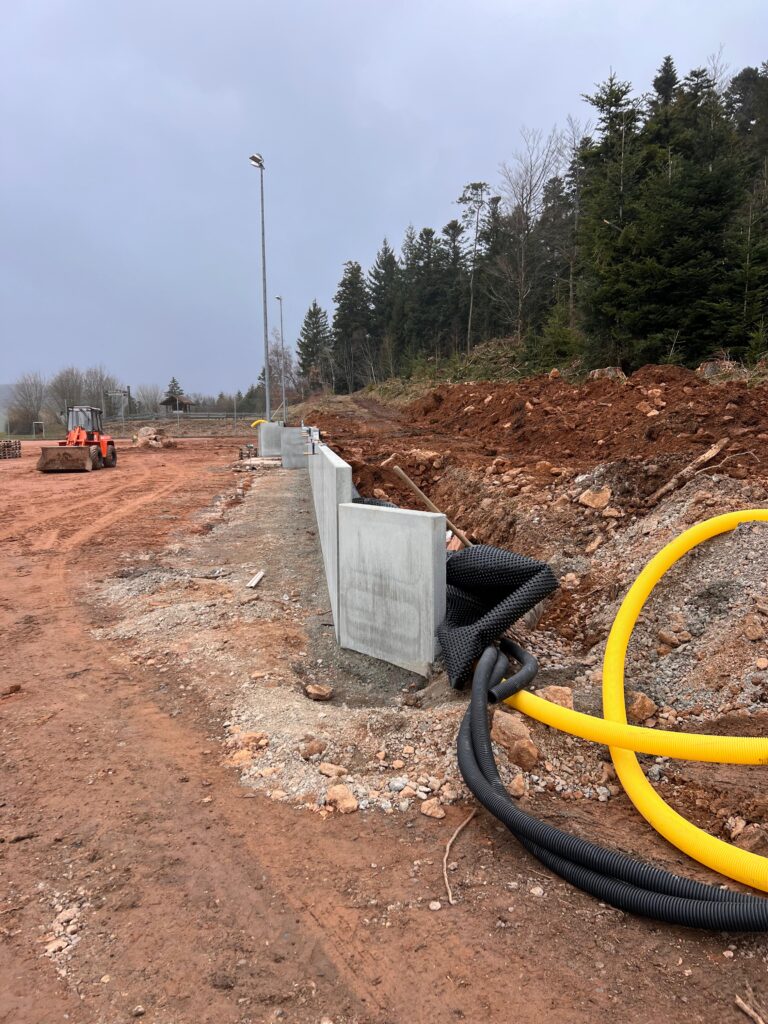

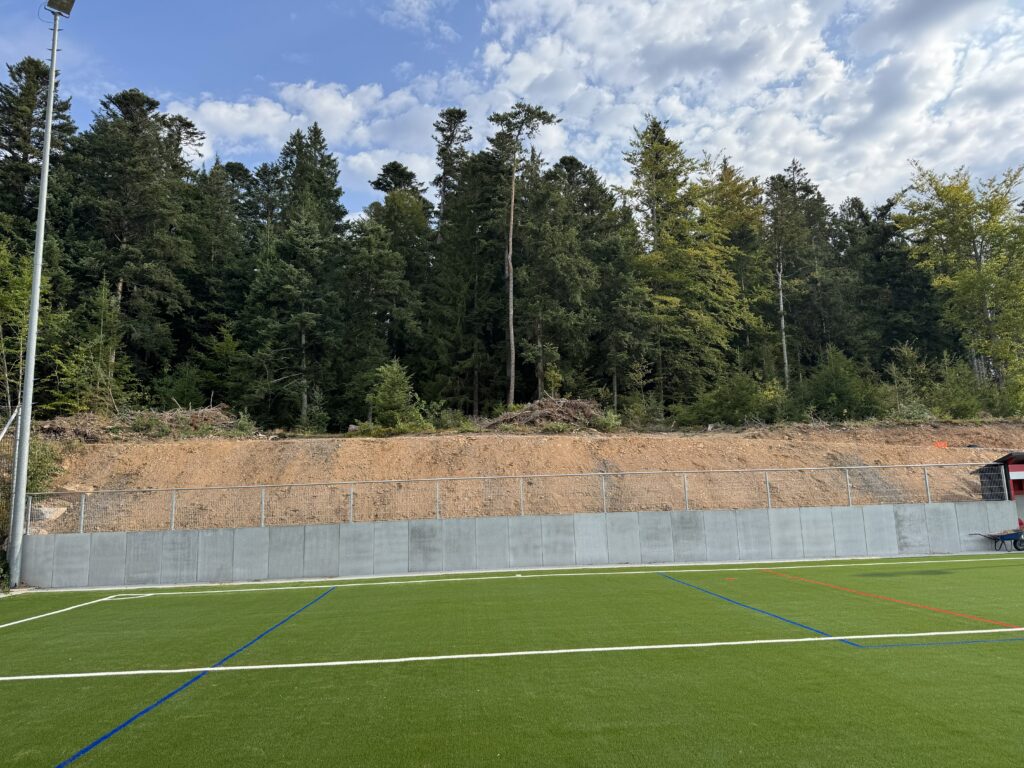

KW 18 / 2026 – Fortschritte bei Drainage, Zaun und Infrastruktur

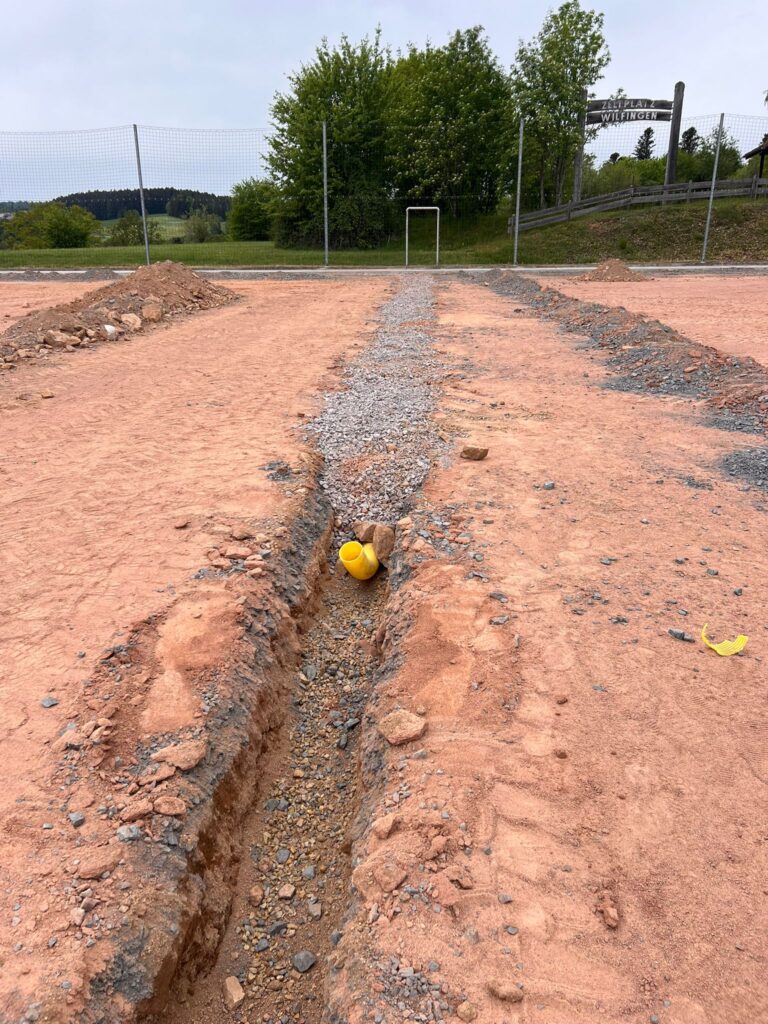

Auf der Baustelle unseres Sportgeländes geht es weiter deutlich voran. Die Platzbaufirma Rievo hat mit den Arbeiten an der Drainage begonnen und damit einen wichtigen Grundstein für den weiteren Platzbau gelegt. Im Anschluss wurde der Platz mithilfe eines Entkraters auf die finale Höhe gebracht und optimal nivelliert.

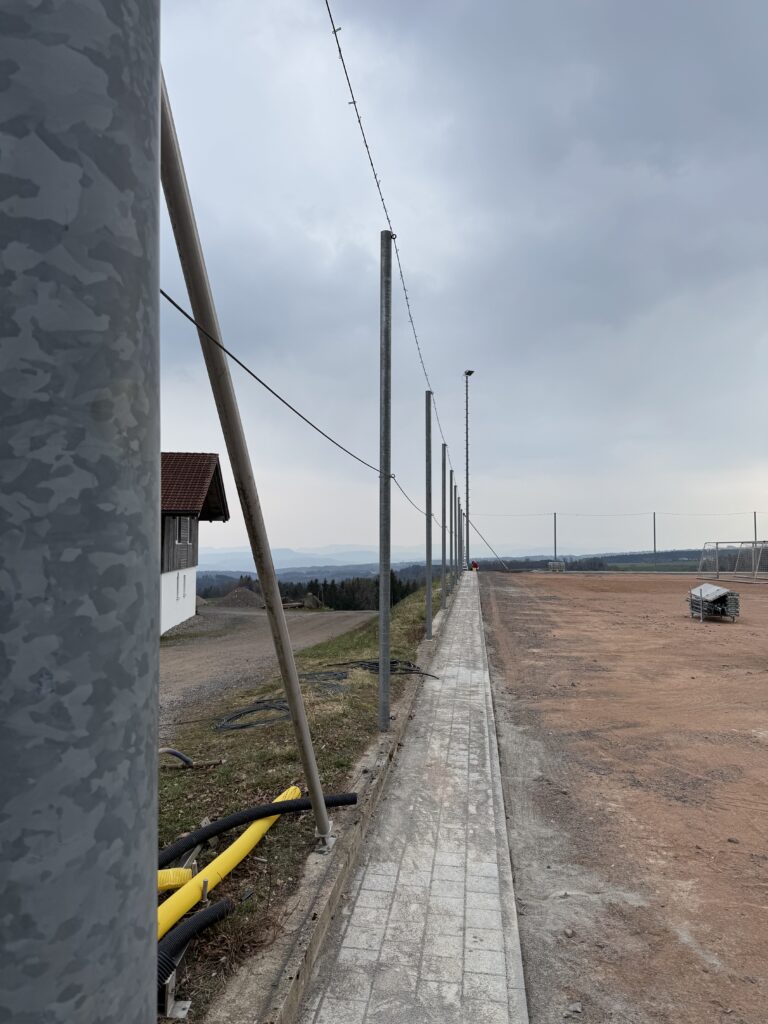

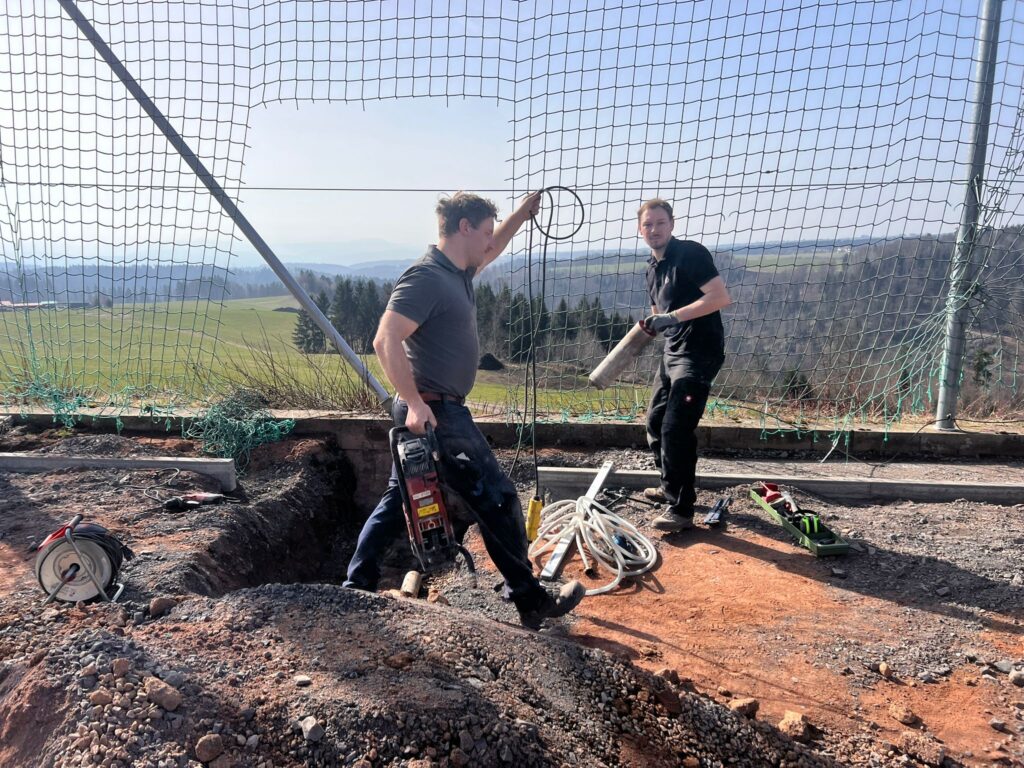

Parallel dazu packte ein kleiner Trupp aus der ersten Mannschaft tatkräftig mit an: Der neue Zaun wurde erfolgreich auf den bereits gesetzten L-Steinen montiert, wodurch das Gelände weiter an Struktur gewinnt.

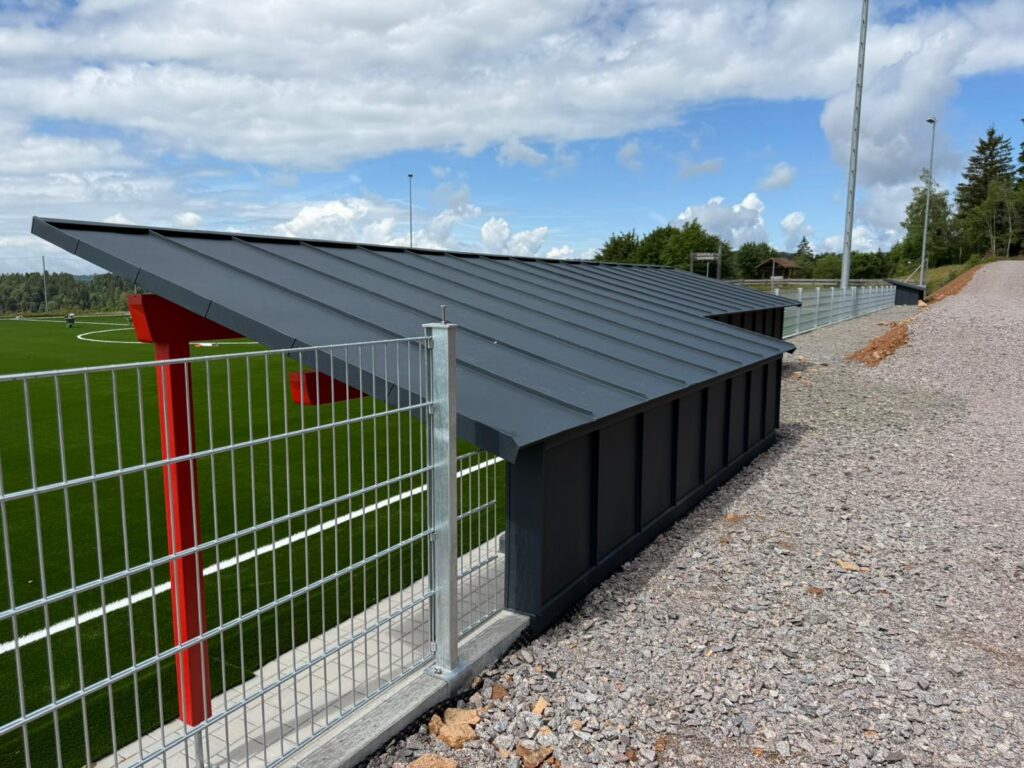

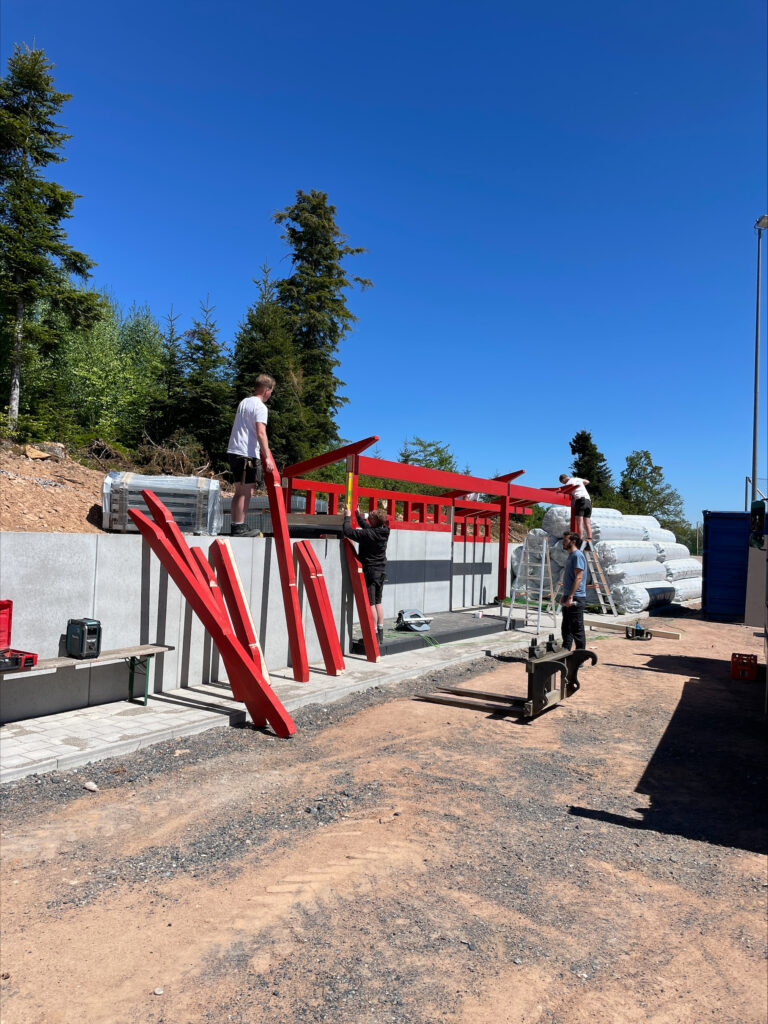

Ein weiterer wichtiger Arbeitsschritt erfolgte gemeinsam mit der Firma Holzbau Kaiser: Die beiden Trainer- und Auswechselhäuschen wurden montiert und stehen nun einsatzbereit am Spielfeldrand.
Zudem konnte ein defektes Flutlicht wieder instand gesetzt werden. Die beschädigte Birne wurde ausgetauscht, sodass die Beleuchtung nun wieder vollständig funktioniert. Auch hier gilt der Firma Holzbau Kaiser ein großer Dank für die Bereitstellung eines Steigers, mit dem der Austausch problemlos durchgeführt werden konnte.
Für die nötige Stärkung während der Arbeiten sorgte die Damenmannschaft, die die Helfer bestens verpflegte.
KW 17 / 2026 – Farbe drauf: Vorbereitung für die neuen Häuschen
Bevor die neuen Trainer- und Auswechselhäuschen montiert werden können, steht zunächst die Vorbereitung an:

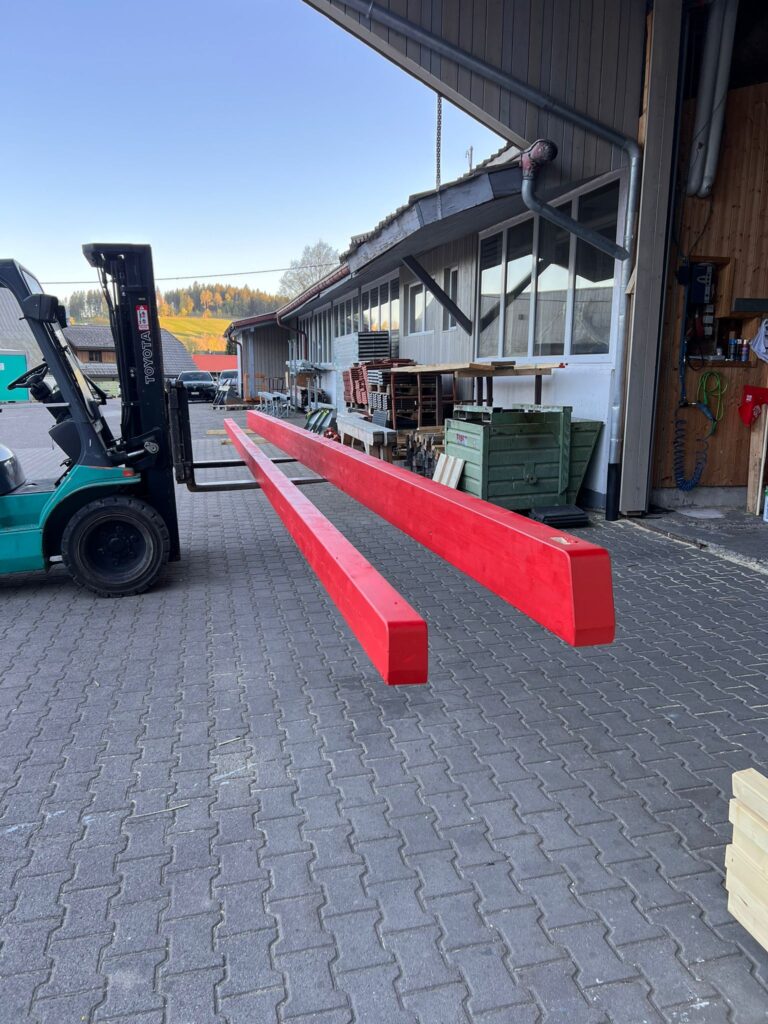

Das Holz wurde vollständig mit wetterfester Schutzfarbe gestrichen – selbstverständlich in Vereinsfarbe.
Die neuen Häuschen entstehen in Zusammenarbeit der Firmen Holzbau Kaiser und Malzacher Bedachungen, die den FC Dachsberg bei diesem Projekt tatkräftig unterstützen. So ist nicht nur für einen langlebigen Schutz vor Wind und Wetter gesorgt, sondern auch für ein einheitliches, modernes Erscheinungsbild unserer Sportanlage.

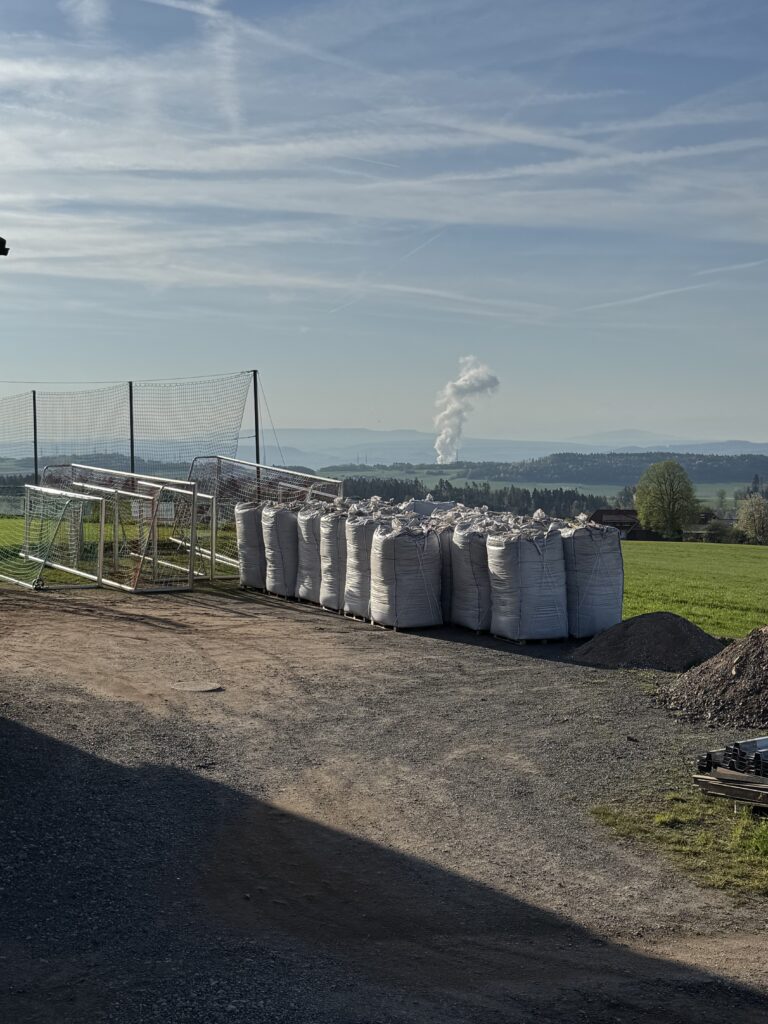

KW 16 / 2026 – Lieferung Kunstrasen und Montage der Ballfangnetze

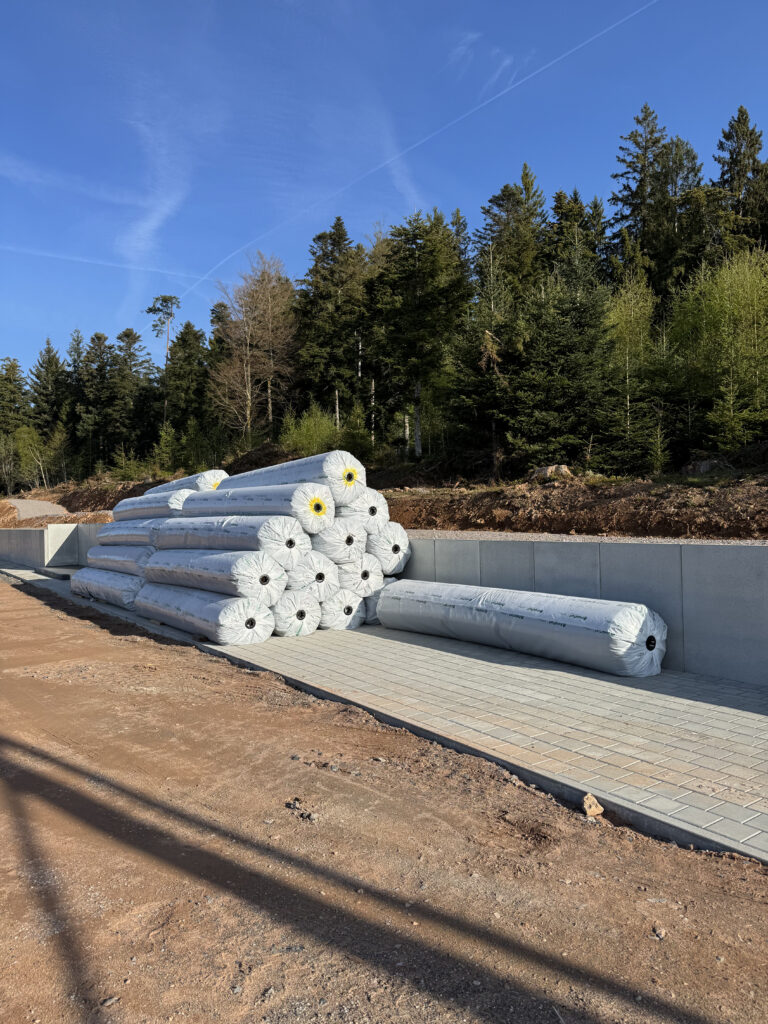

Ein weiterer wichtiger Meilenstein auf dem Weg zu unserem neuen Kunstrasen ist erreicht: Der Kunstrasen wurde angeliefert!
Kurz darauf folgte auch das Korkgranulat, das später als umweltfreundliches Füllmaterial mit Quarzsand in den Kunstrasen eingebracht wird. Damit sind die zentralen Materialien nun vor Ort und die Arbeiten können planmäßig weitergehen.

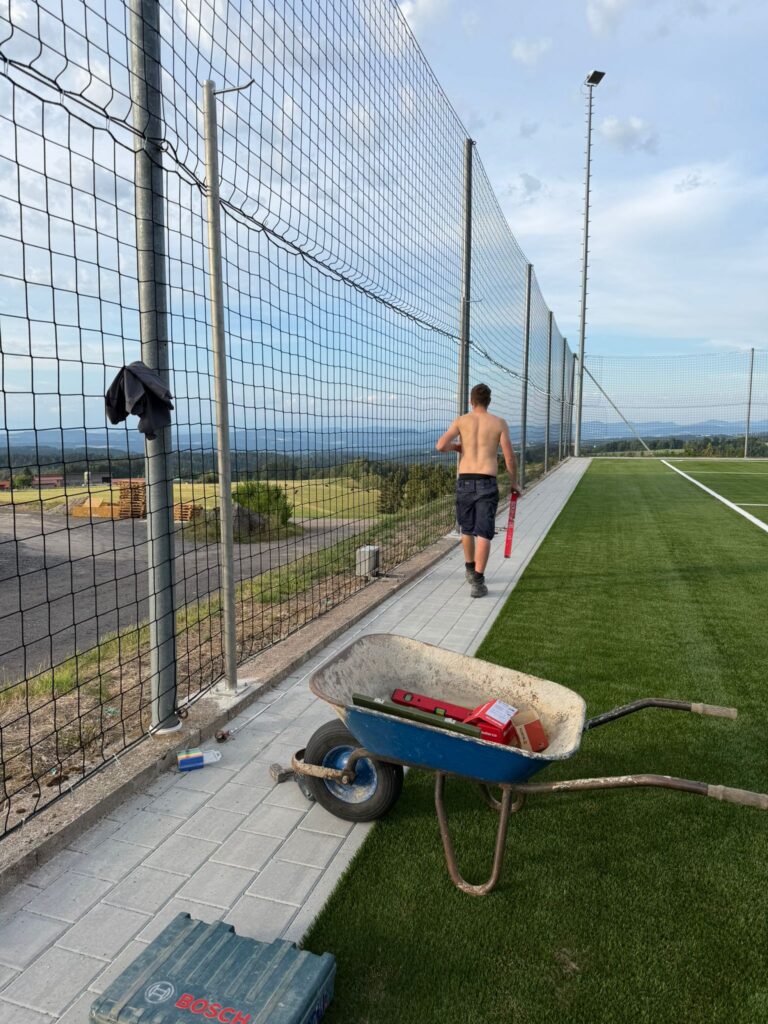

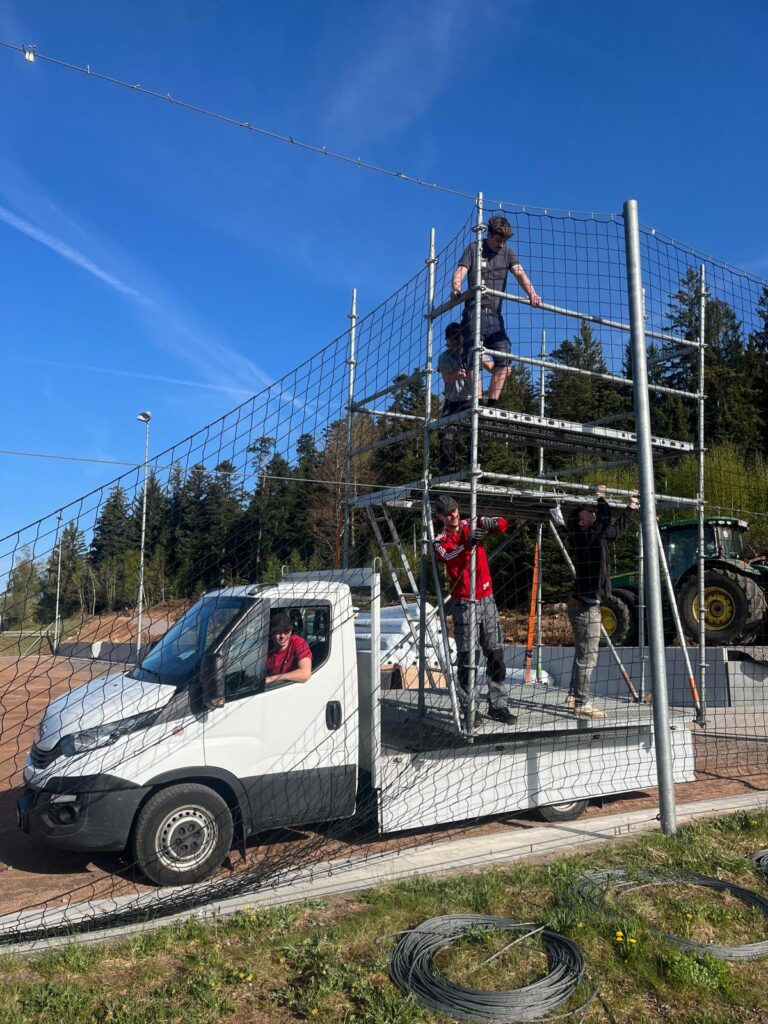

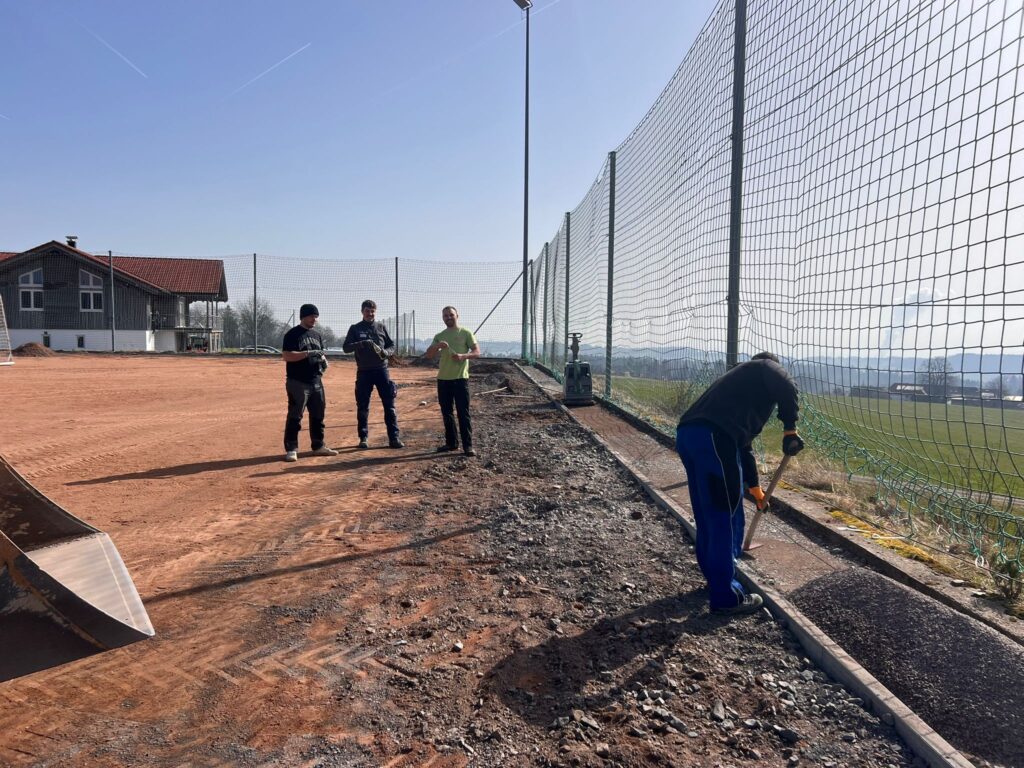

Zusätzlich hat ein kleiner, engagierter Trupp bereits die neuen Ballfangnetze installiert. Vielen Dank an alle Helfer für den Einsatz – so nimmt unsere Anlage immer mehr ihre neue Form an.

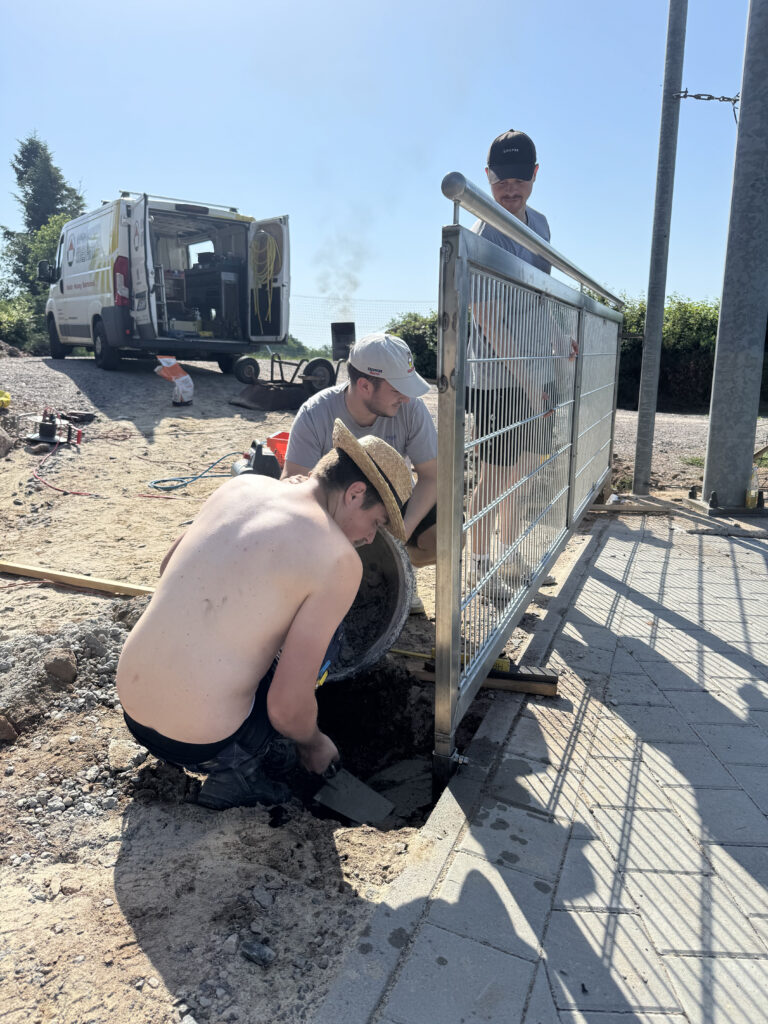

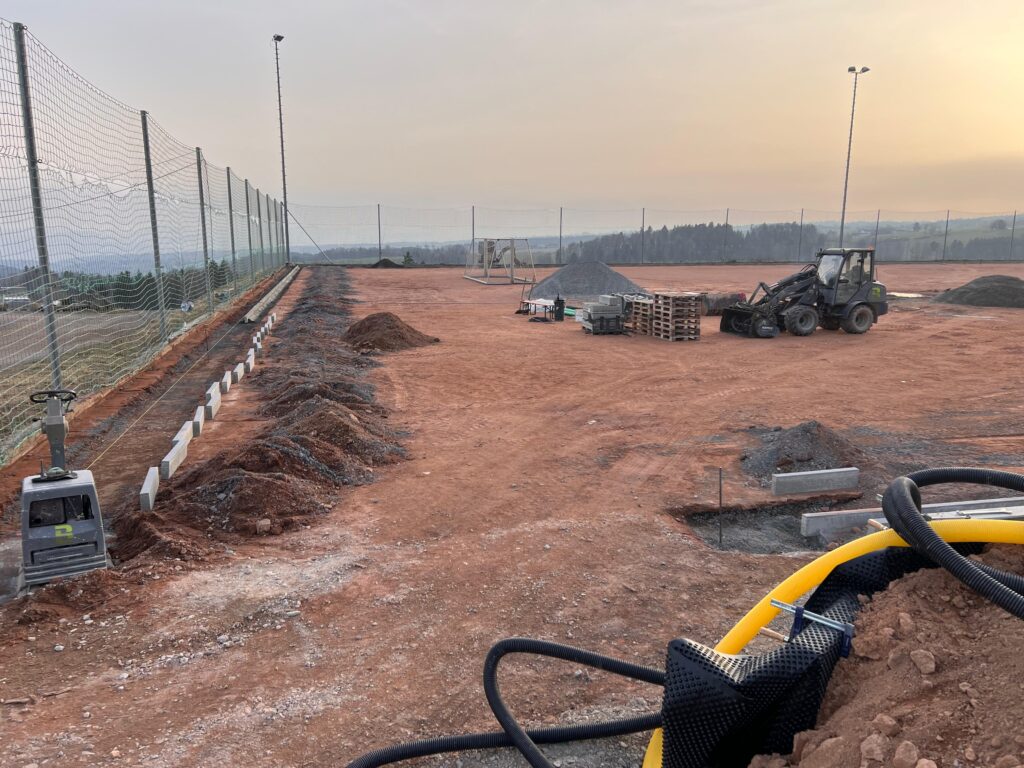

KW 12 / 2026 – Neue Ballfanganlage und Arbeiten im Eingangsbereich

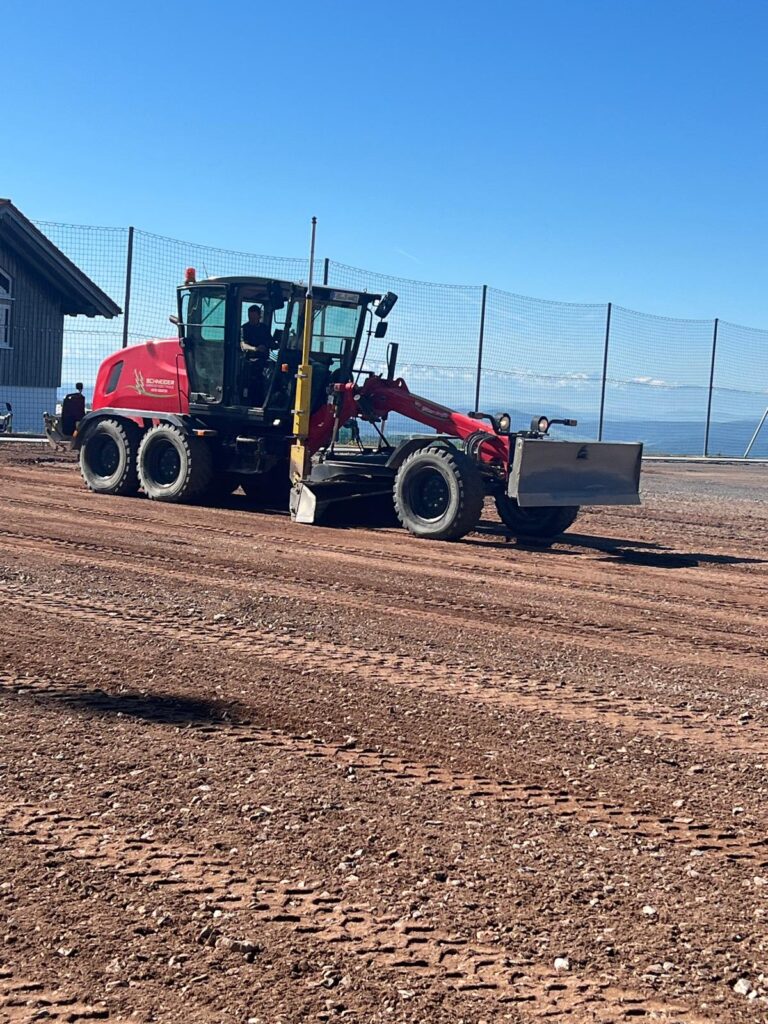

Auch in Kalenderwoche 12 ging es auf unserer Kunstrasen-Baustelle mit großen Schritten weiter. Ein wichtiger Punkt war die Erneuerung der Ballfanganlage: Das komplette alte Netz wurde abgehängt und entsorgt. Im Zuge dessen wurde bereits die neue Vorrichtung installiert. Künftig setzen wir auf ein System mit zwei Netzen, das deutlich mehr Stabilität bietet und vor allem bei Wind für zusätzliche Sicherheit sorgt.

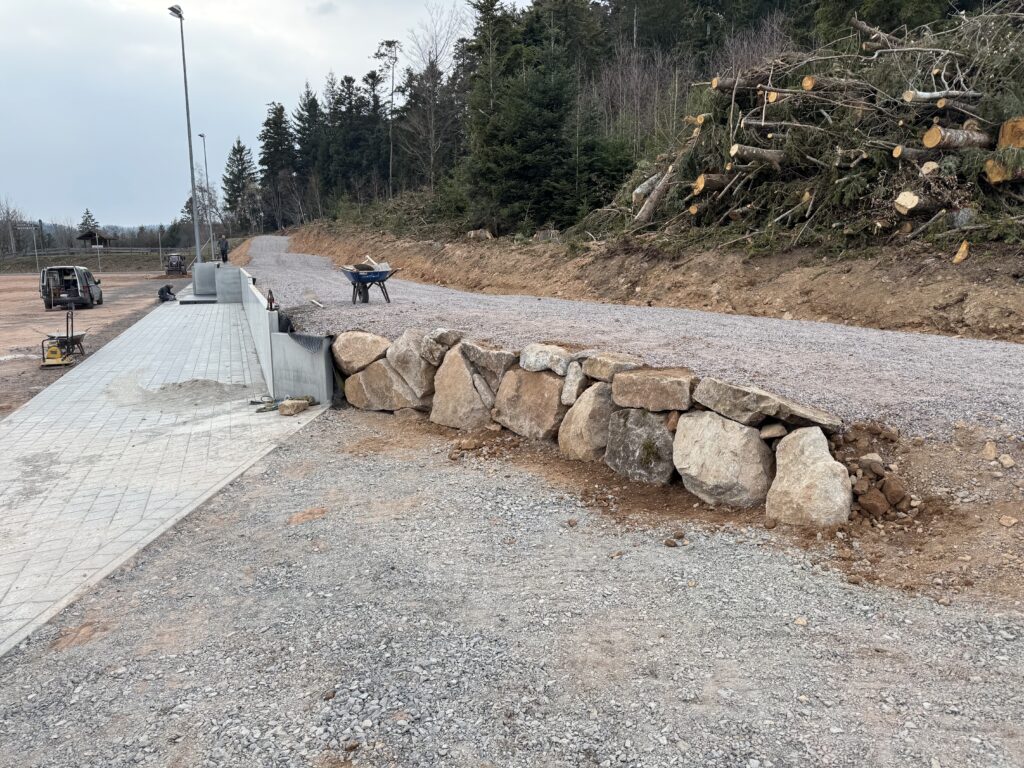

Auch im Eingangsbereich hat sich einiges getan. Dort wurde eine Natursteinmauer gesetzt, die nicht nur optisch überzeugt, sondern auch für einen sauberen und hochwertigen Abschluss zu den bereits montierten L-Steinen sorgt.
Hinter den L-Steinen wurde der Hang nochmals aufwendig nachverdichtet und anschließend mit einer Schicht Kies aufgefüllt. Damit schaffen wir eine stabile Grundlage und sorgen gleichzeitig für eine bessere Entwässerung in diesem Bereich.
Ein weiterer Schritt erfolgte im Bereich der Spieler- und Trainerzonen: Die Sockel für die Trainer- und Auswechselbänke wurden neu grundiert und gestrichen und erstrahlen nun wieder in frischem Glanz.
Schritt für Schritt nimmt unsere Außenanlage an unserem Kunstrasenplatz Formen an!
KW 10 / 2026 – Trainingslager mal anders
Am Wochenende stand für die erste Mannschaft kein klassisches Trainingslager auf dem Programm – stattdessen ein großer Arbeitseinsatz auf unserer Sportanlage. Rund 20 Mann waren am Samstag vor Ort und brachten den Untergrund für die Pflastersteine auf die richtige Höhe. Anschließend wurde Splitt verteilt, abgezogen und die Pflastersteine verlegt. Parallel dazu wurde auch das Flutlicht wieder in Betrieb genommen.
Zwischendurch blieb sogar noch Zeit für Fußball: Die Erste gewann ihr Testspiel gegen den FC Bernau deutlich mit 9:1.
Am Sonntag kümmerte sich ein kleiner Trupp darum, die restlichen Arbeiten fertigzustellen.

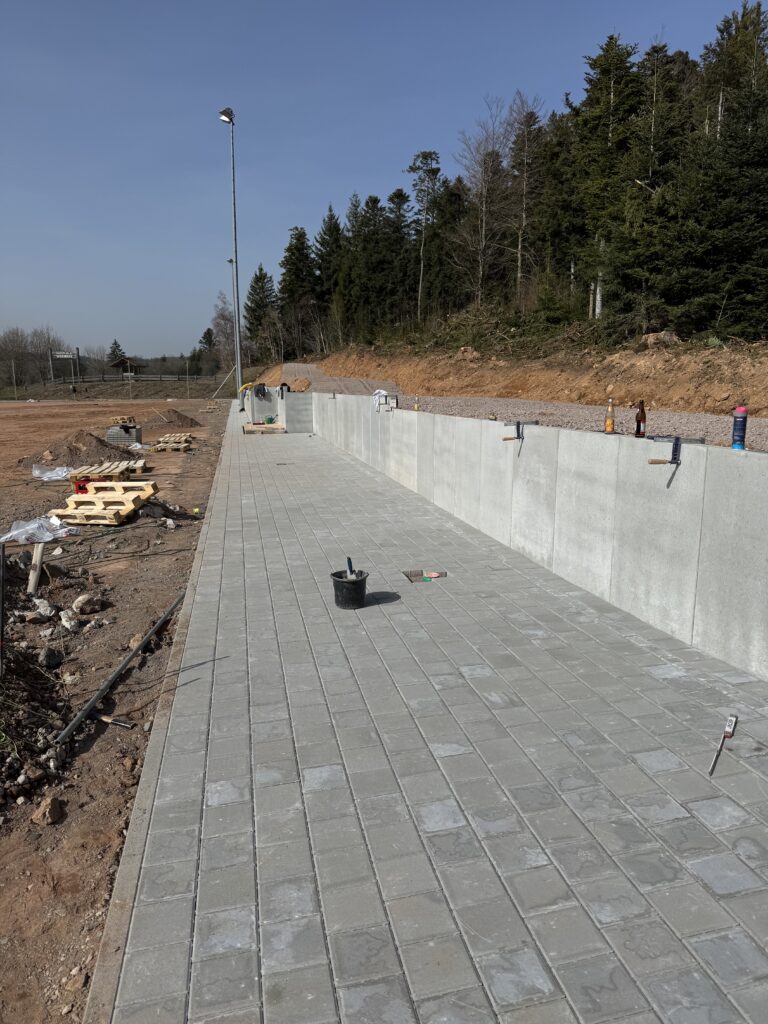

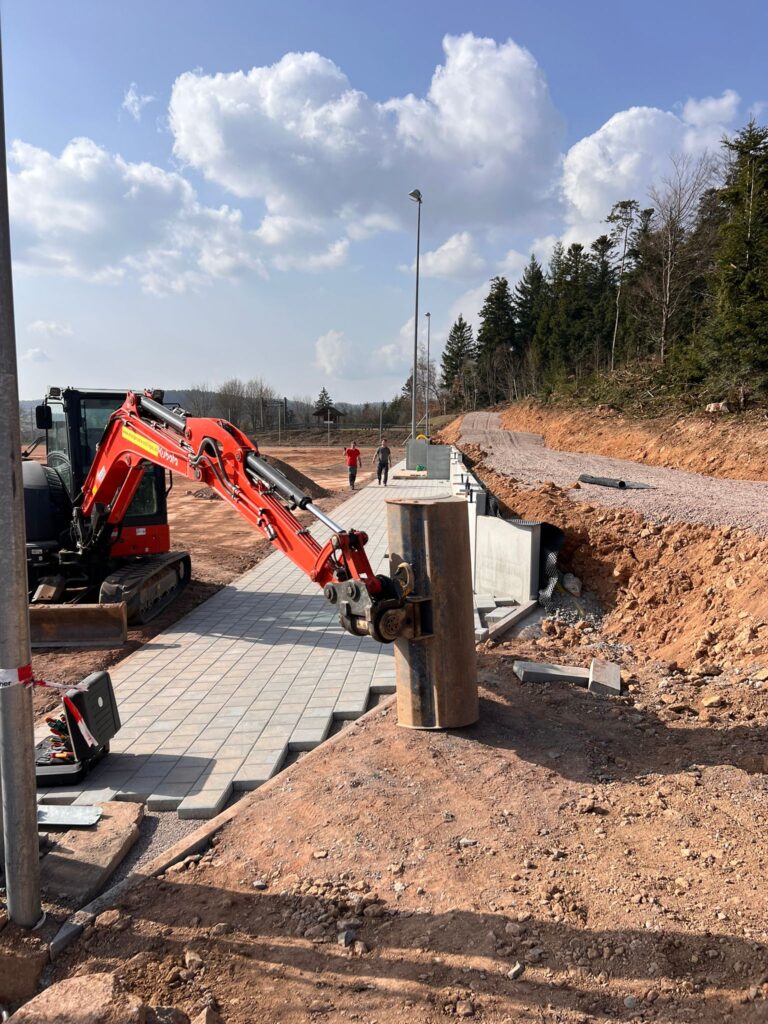

Insgesamt wurden rund 400 m² Pflastersteine verlegt.
KW 10 / 2026 – Fortschritt bei Hangarbeiten & Kantensteine

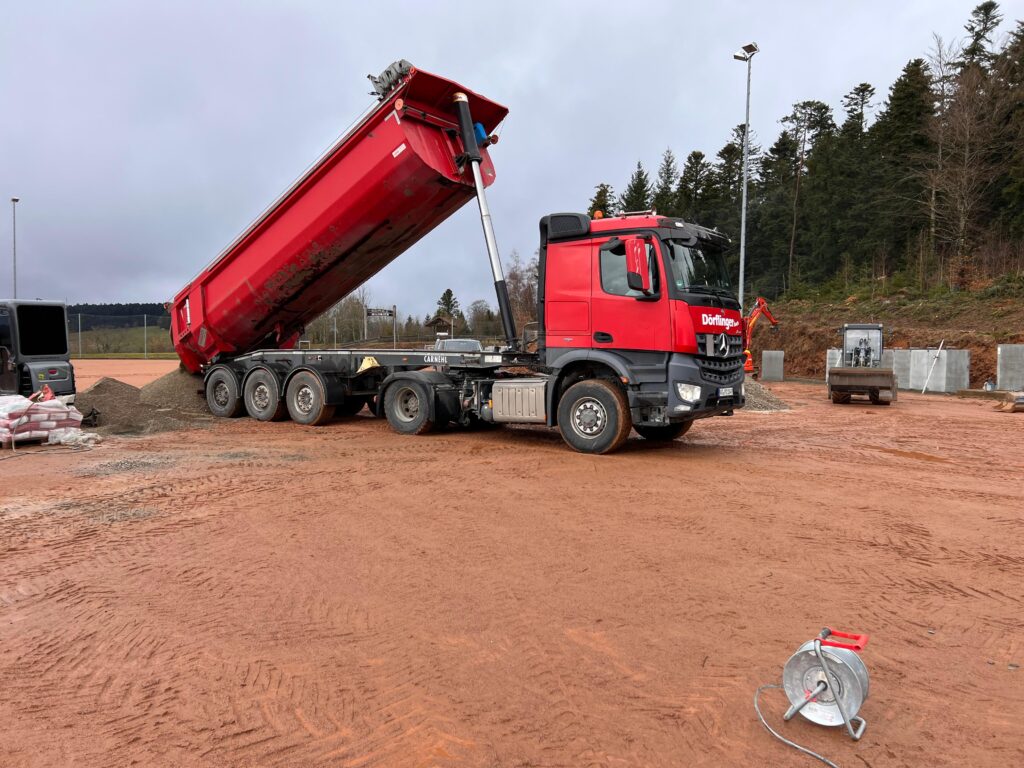

Die Firma Dörflinger hat die Arbeiten am Hang abgeschlossen und damit einen weiteren wichtigen Abschnitt des Kunstrasenprojekts fertiggestellt. Parallel dazu werden die letzten Kantensteine gesetzt. Insgesamt werden rund 350 lfm verbaut – nur wenige fehlen noch bis zur vollständigen Fertigstellung.
Im nächsten Schritt wird der Splitt verteilt und sauber abgezogen. Sobald diese Vorbereitung abgeschlossen ist, kann mit dem Verlegen der Pflastersteine begonnen werden.
KW 10 / 2026 – Drainage freigespritzt & Kabinen finden Abnehmer

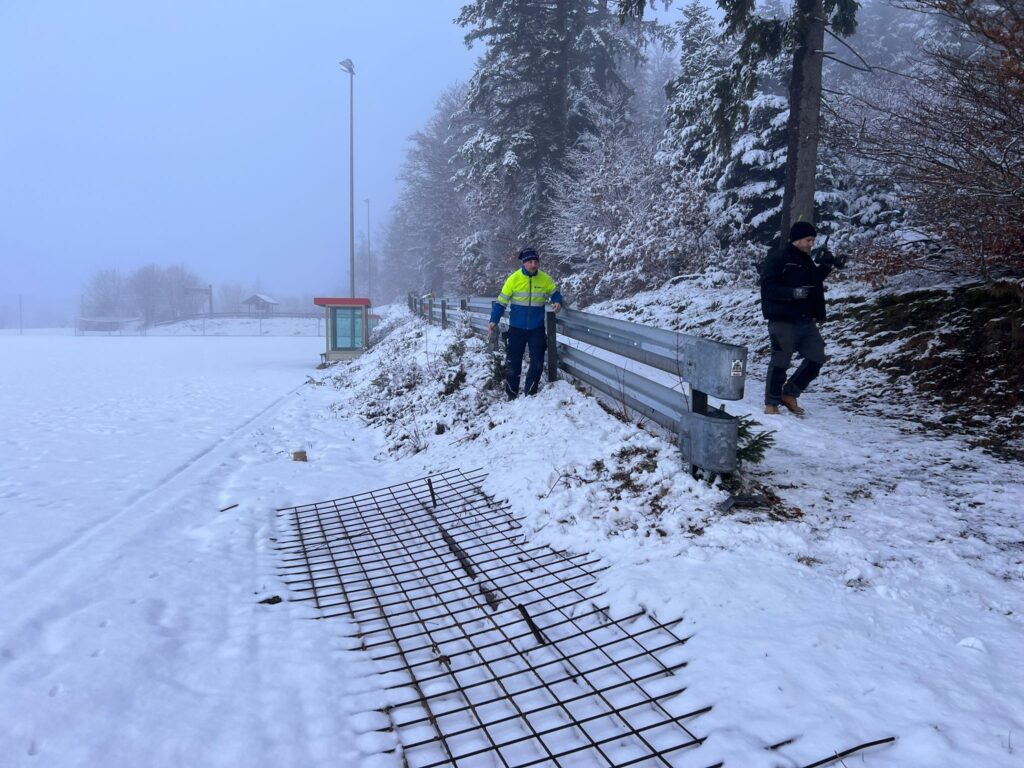

Am Sportplatz gab es tatkräftige Unterstützung durch die Jugendfeuerwehr Dachsberg. Die Gruppe hat die alten Drainagerohre mit Wasser freigespritzt. Durch die vielen Jahre hatten sich die Leitungen mit feinem Hartplatzsand zugesetzt, sodass dieser Arbeitsschritt notwendig war, um die Drainage wieder freizulegen.
Der FC Dachsberg bedankt sich herzlich bei der Jugendfeuerwehr für den Einsatz und die wertvolle Hilfe auf der Baustelle.

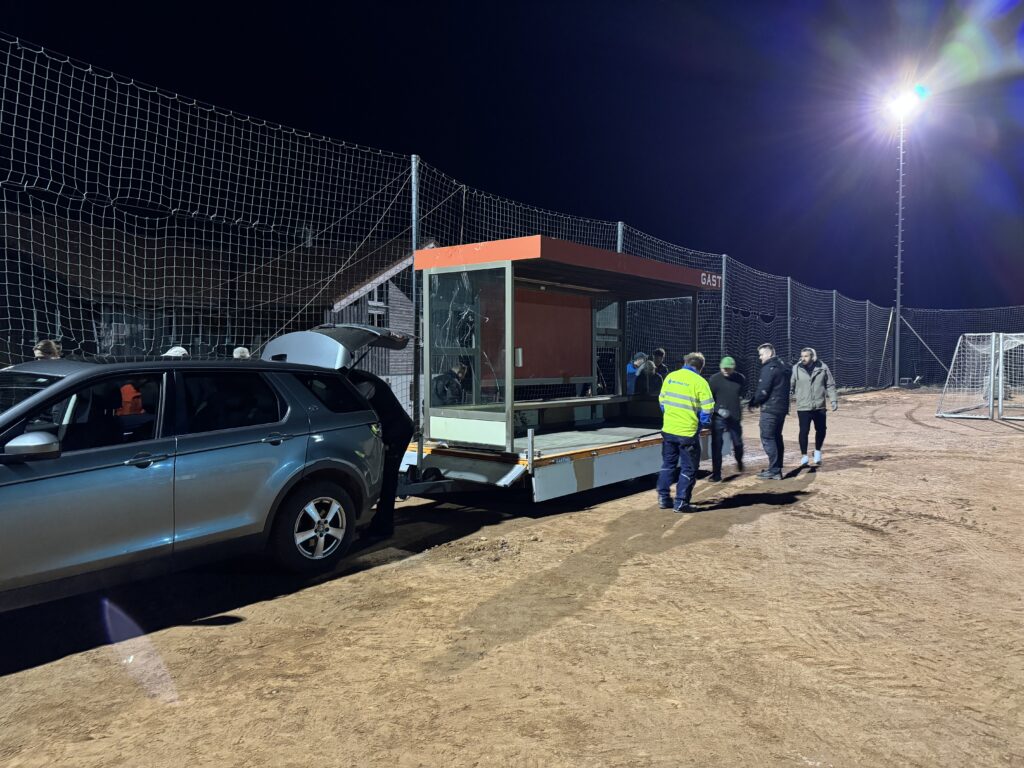

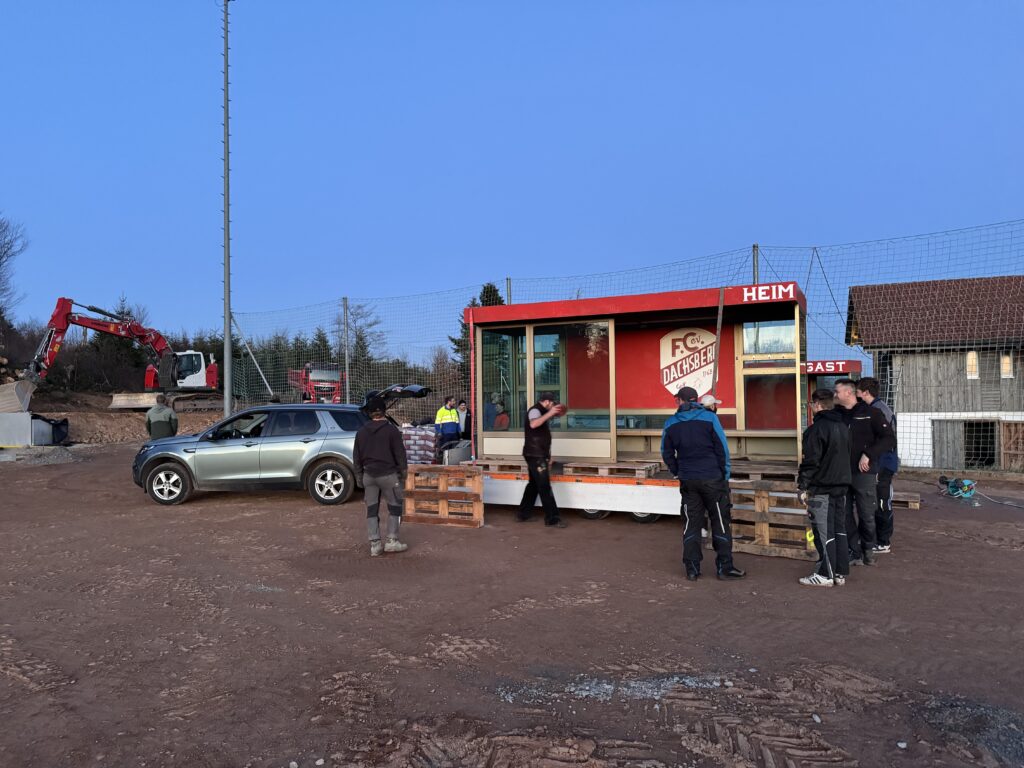

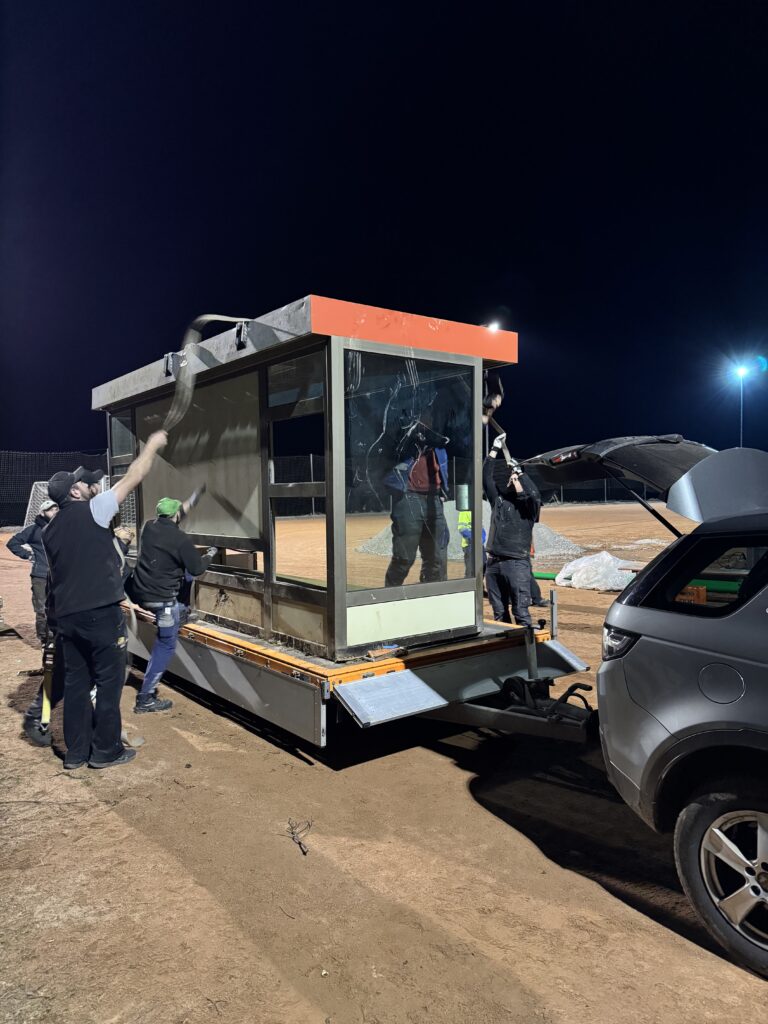

Zudem haben unsere alten Kabinen einen neuen Abnehmer gefunden: Der SV Häusern wird sie auf seinem Sportplatz weiterverwenden. Wir freuen uns sehr, dass die Kabinen nicht verschrottet werden müssen, sondern an anderer Stelle weiter gute Dienste leisten können.
Der FC Dachsberg wünscht dem SV Häusern viel Freude mit den Kabinen – mögen sie dort genauso zuverlässig sein wie all die Jahre bei uns.

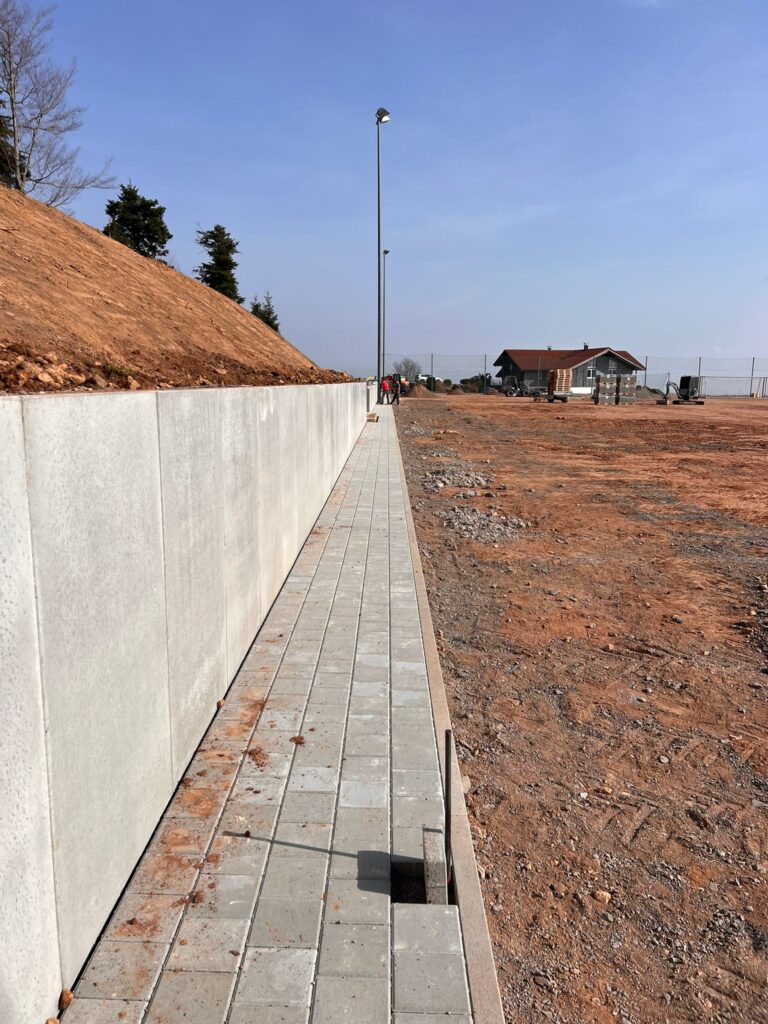

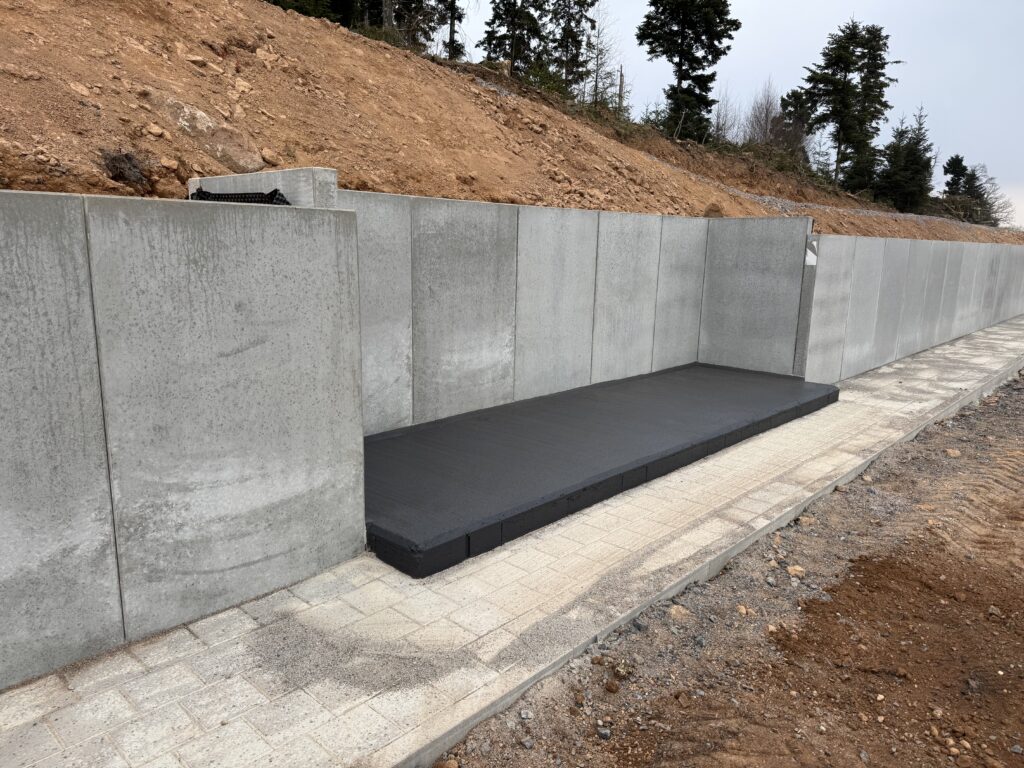

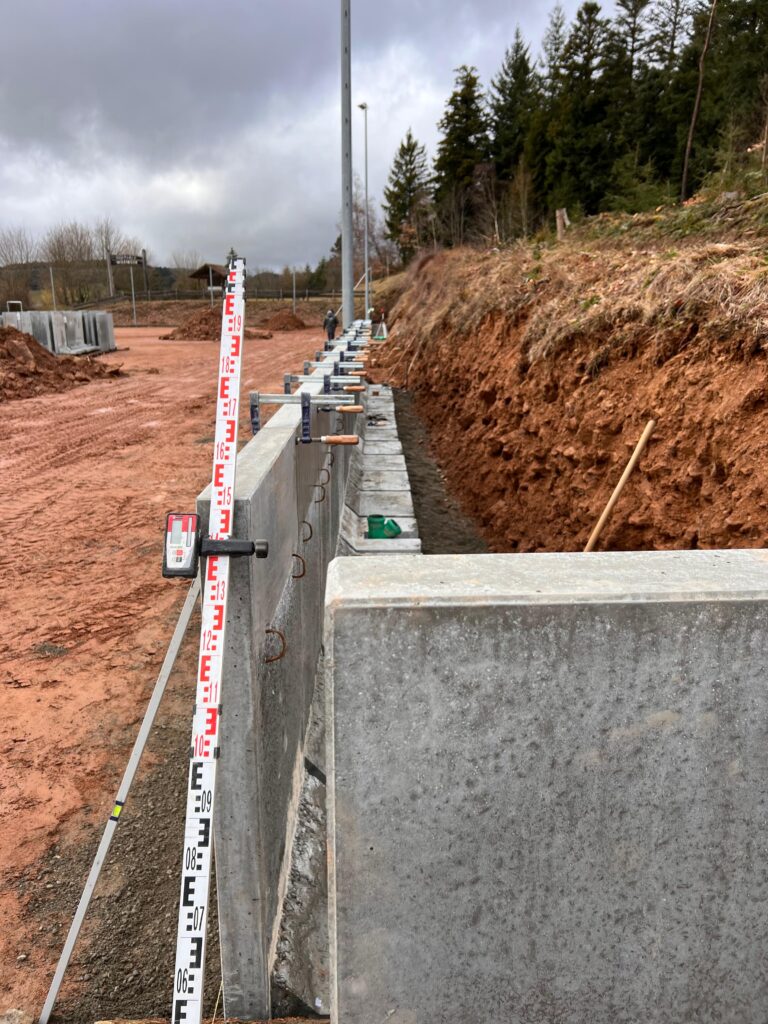

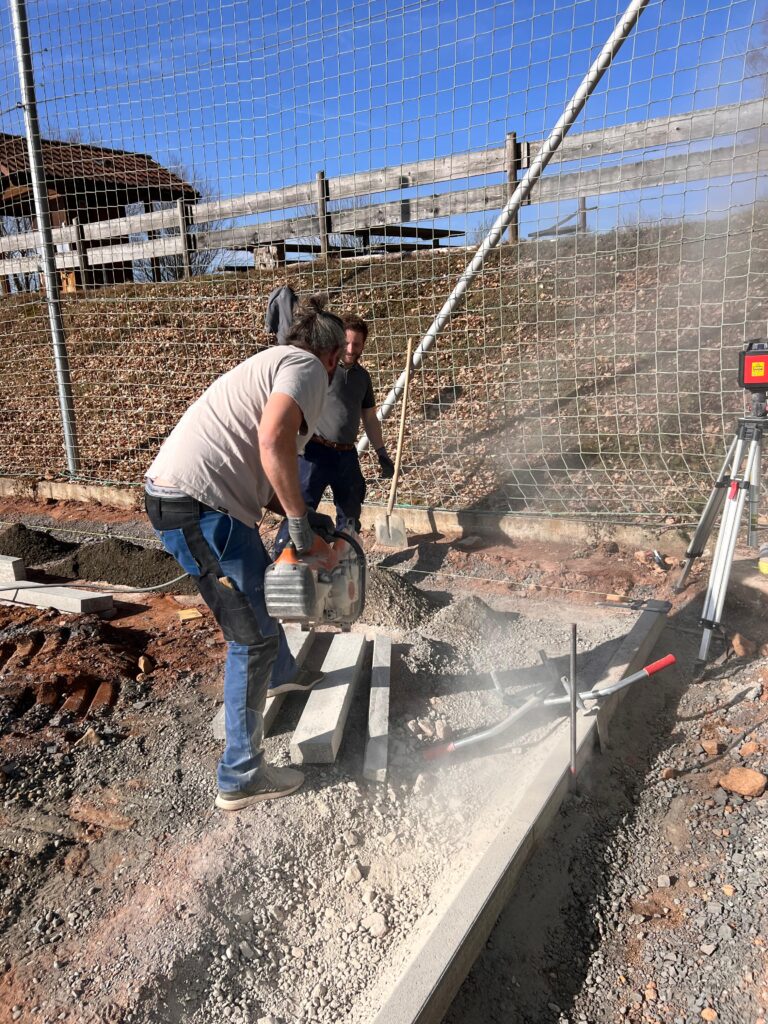

KW 9 / 2026 – Abschluss der Arbeiten an den L‑Steinen

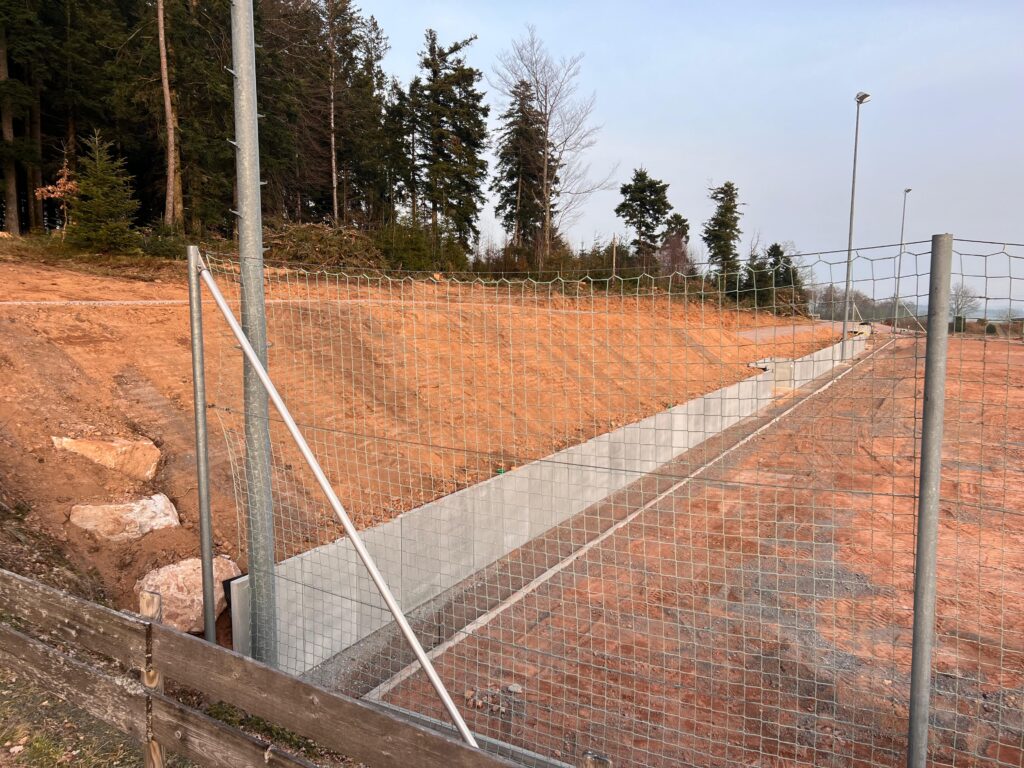

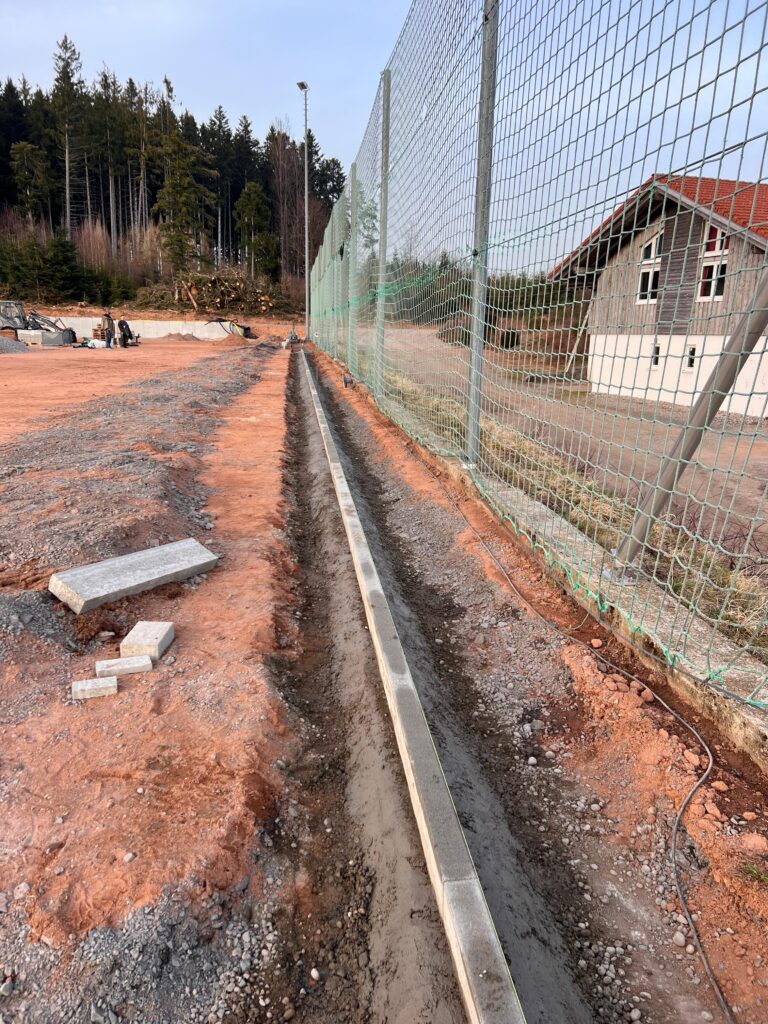

Die 106 L‑Steine entlang der Hangseite wurden nun vollständig gesetzt und im nächsten Schritt mit Erde hinterfüllt. Dadurch erhalten sie die notwendige Stabilität und bilden einen sauberen Abschluss zum Hang hin. Gemeinsam mit der Firma Baschnagel ist dieser Bauabschnitt damit abgeschlossen.

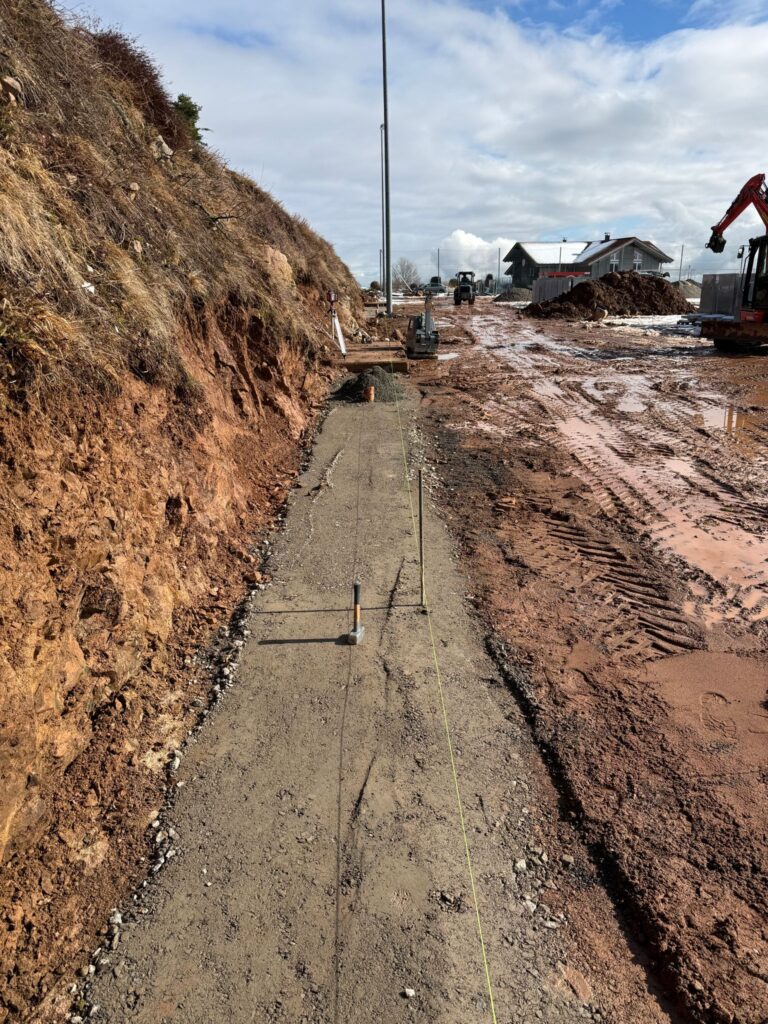

Parallel dazu wurden verschiedene Leerrohre verlegt, um die Infrastruktur für die nächsten Arbeiten sicherzustellen.

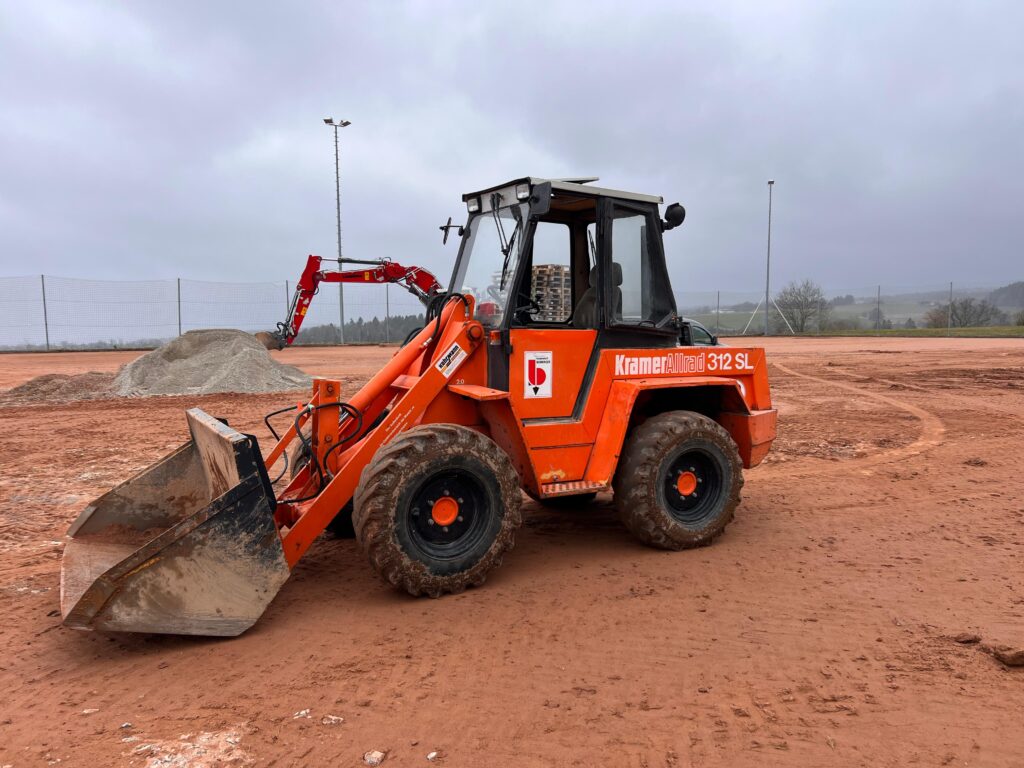

Ein besonderer Dank geht an die Firma Behringer Bau aus Hierholz, die uns kurzfristig einen Radlader zur Verfügung gestellt hat und damit wertvolle Unterstützung geleistet hat.
Damit ist ein Teil der Arbeiten an der Hangseite abgeschlossen und die nächsten Schritte im Kunstrasenprojekt können wie geplant erfolgen.

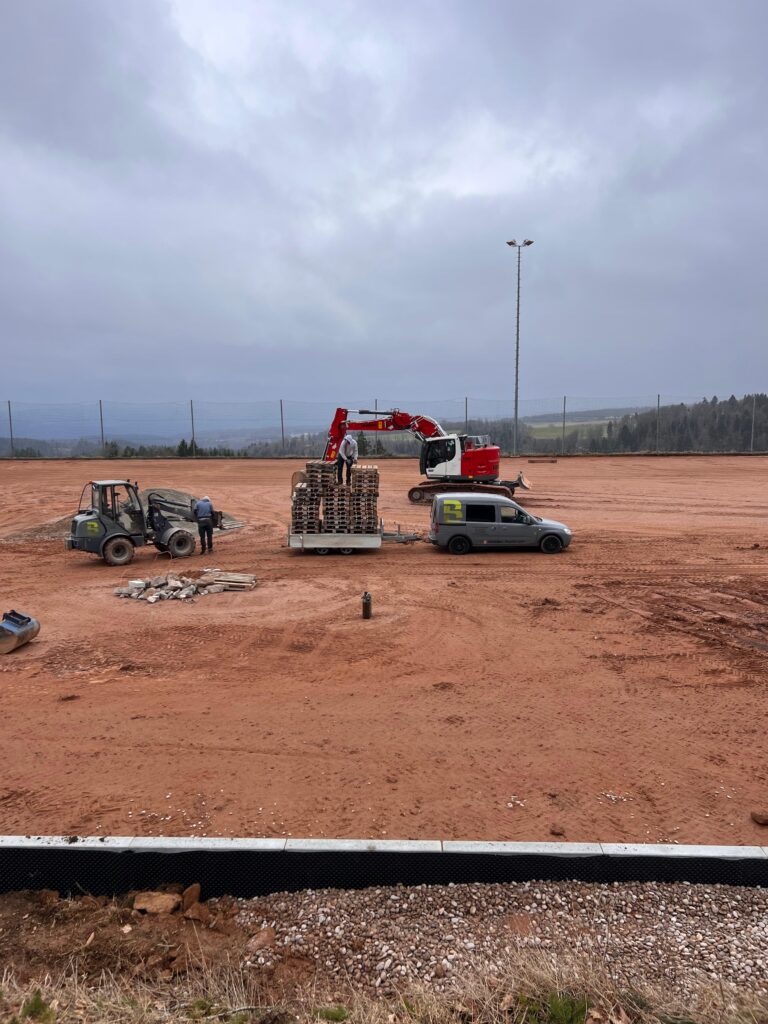

KW 9 / 2026 – Vermessung, L‑Steine und Infrastruktur

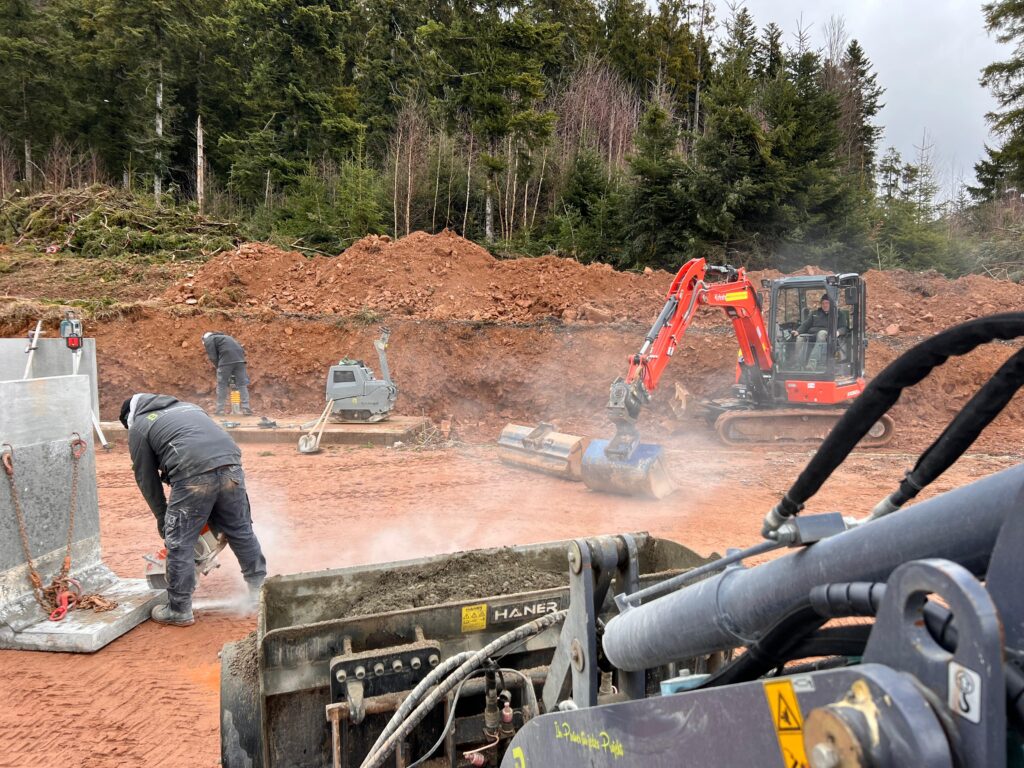

Die Firma Rievo war vor Ort, um den Platz hinsichtlich Gefälle und weiterer technischer Details zu vermessen. Dabei wurden wichtige Punkte für die weitere Ausführung mit uns abgestimmt und offene Fragen direkt auf der Baustelle geklärt.

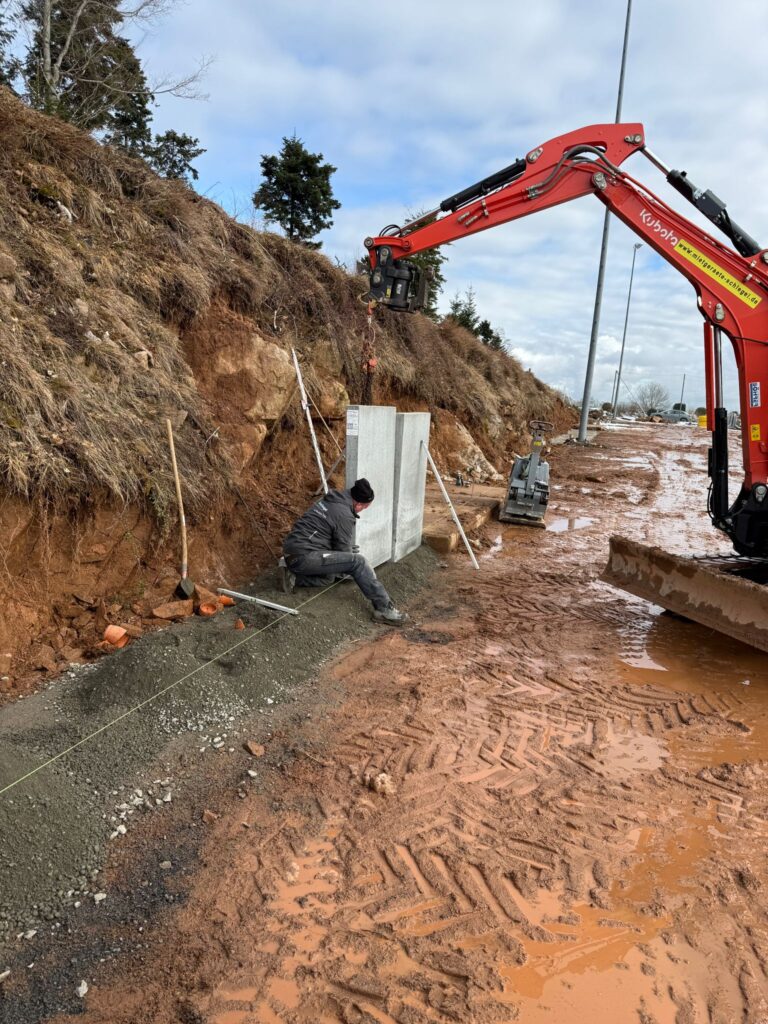

Parallel dazu wurden gemeinsam mit der Firma Baschnagel die L‑Steine weiter montiert. In einigen Bereichen musste zuvor Fels abgetragen werden – diese Arbeiten übernahm die Firma Dörflinger. Die Montage der L‑Steine wird in KW 9 abgeschlossen, anschließend erfolgt die Hinterfüllung. Damit ist dieser Bauabschnitt voraussichtlich bis Ende KW 9 fertiggestellt.
Im Zuge der aktuellen Arbeiten werden außerdem Leerrohre verlegt, um die notwendige Infrastruktur für die kommenden Bauabschnitte vorzubereiten. Das Stromkabel für die Flutlichtanlage wird ebenfalls wieder angeschlossen, dabei unterstützt uns Kurt Schupp.
In KW 10 beginnt die Firma Dörflinger mit der Anpassung des Weges im Waldrand der Sportanlage. Parallel starten die Arbeiten zum Setzen der Kantensteine sowie die Pflasterarbeiten, die Steine dafür wurden schon geliefert.
Damit laufen die Bauarbeiten am Kunstrasenprojekt des FC Dachsberg planmäßig weiter.

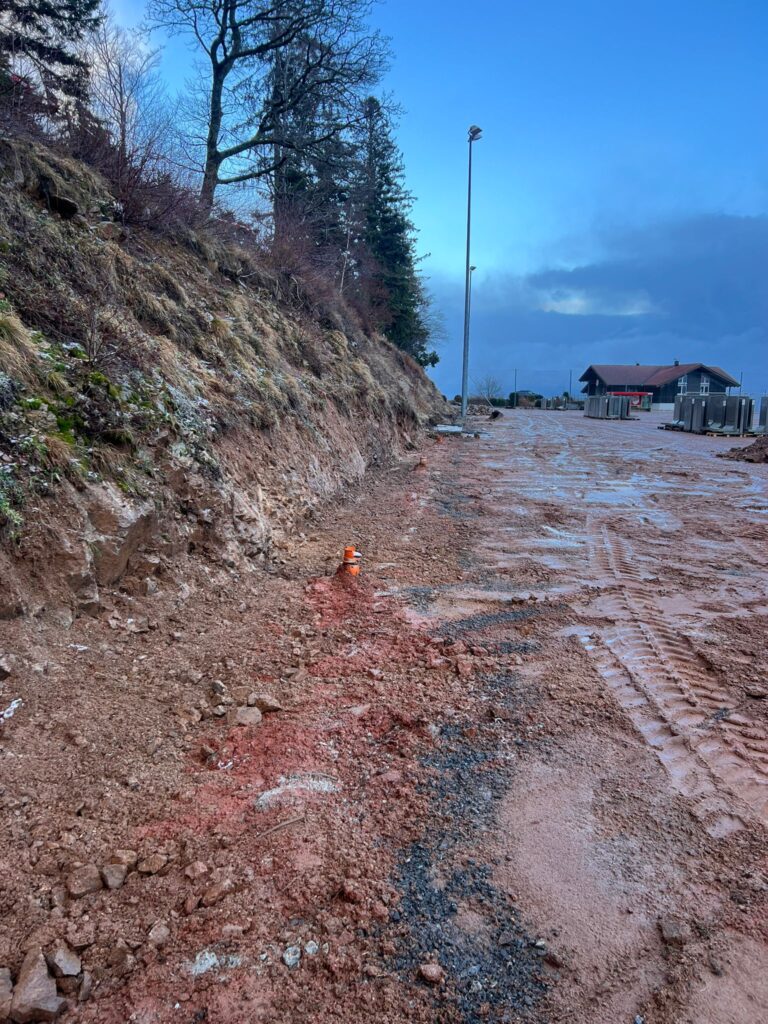

KW 8 / 2026 – Durchführung der Waldarbeiten

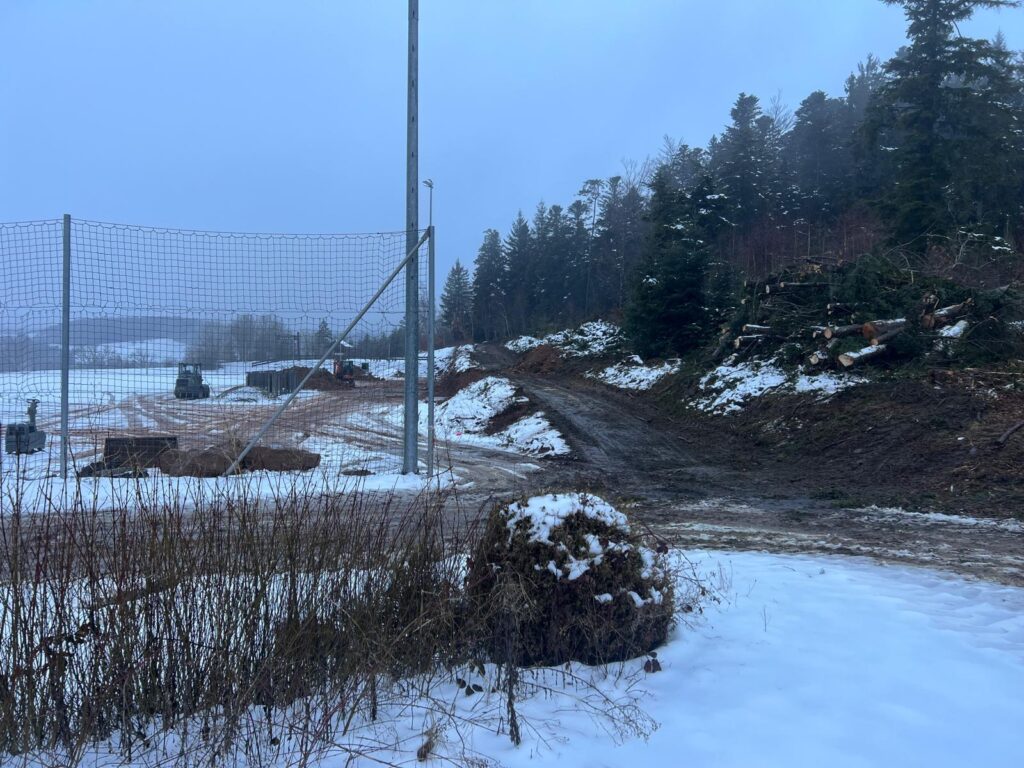

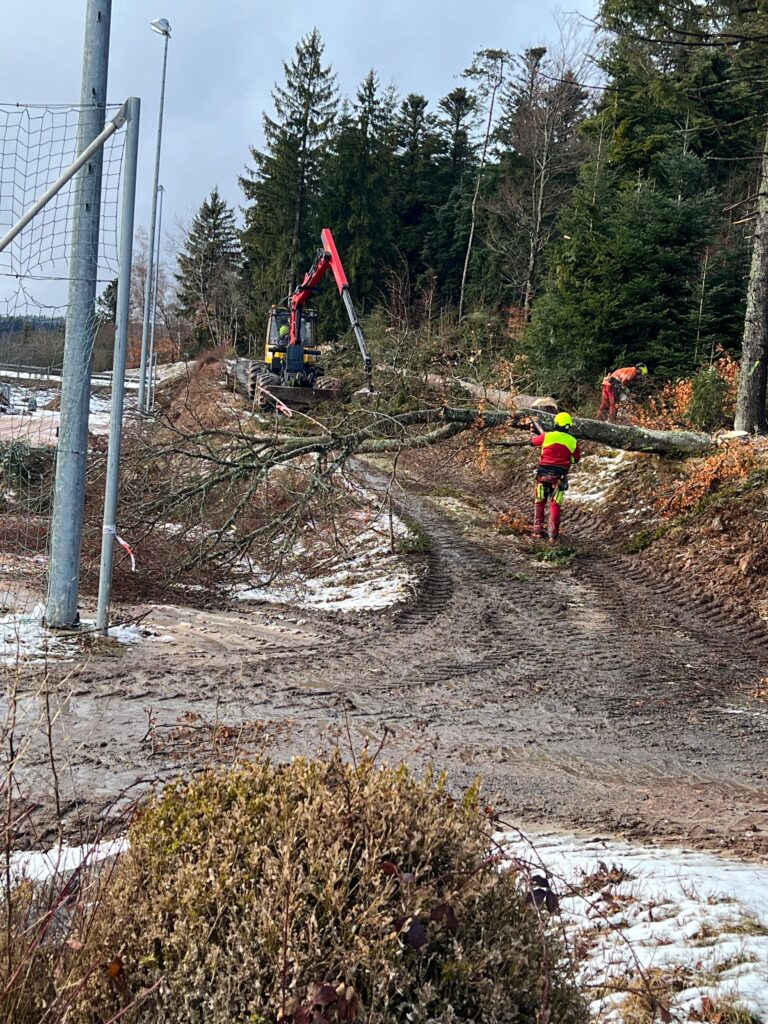

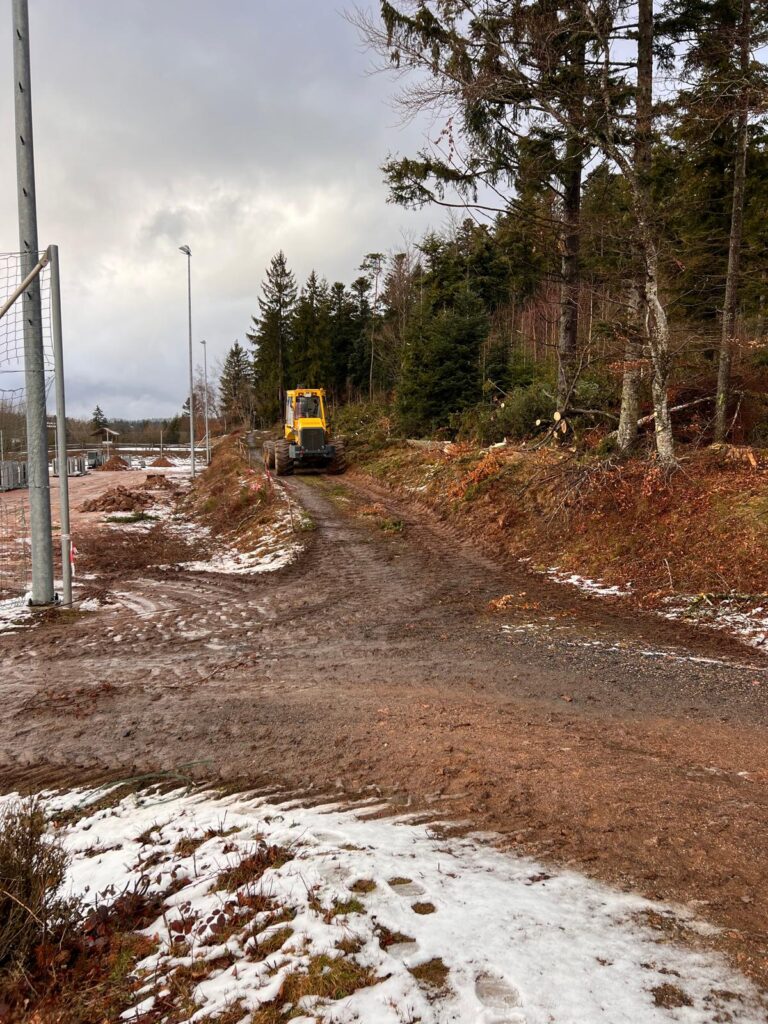

Der Forstbetrieb Bär hat mit den Waldarbeiten im Bereich oberhalb unseres Sportgeländes begonnen.
Zwischen Höhe Clubheim und Höhe Zeltplatz wurden etwa 10 Meter Wald zurückgenommen. Diese Maßnahme ist notwendig, damit wir mit der gesamten Außenanlage weiter nach hinten rücken können. Dadurch können wir das starke Gefälle aus dem Hang nehmen und bessere Voraussetzungen für die weitere Planung und Umsetzung schaffen.
Ein herzliches Dankeschön gilt Werner Huber als Waldbesitzer sowie dem Forstbetrieb Bär, der die Arbeiten in seinem Auftrag durchgeführt hat.

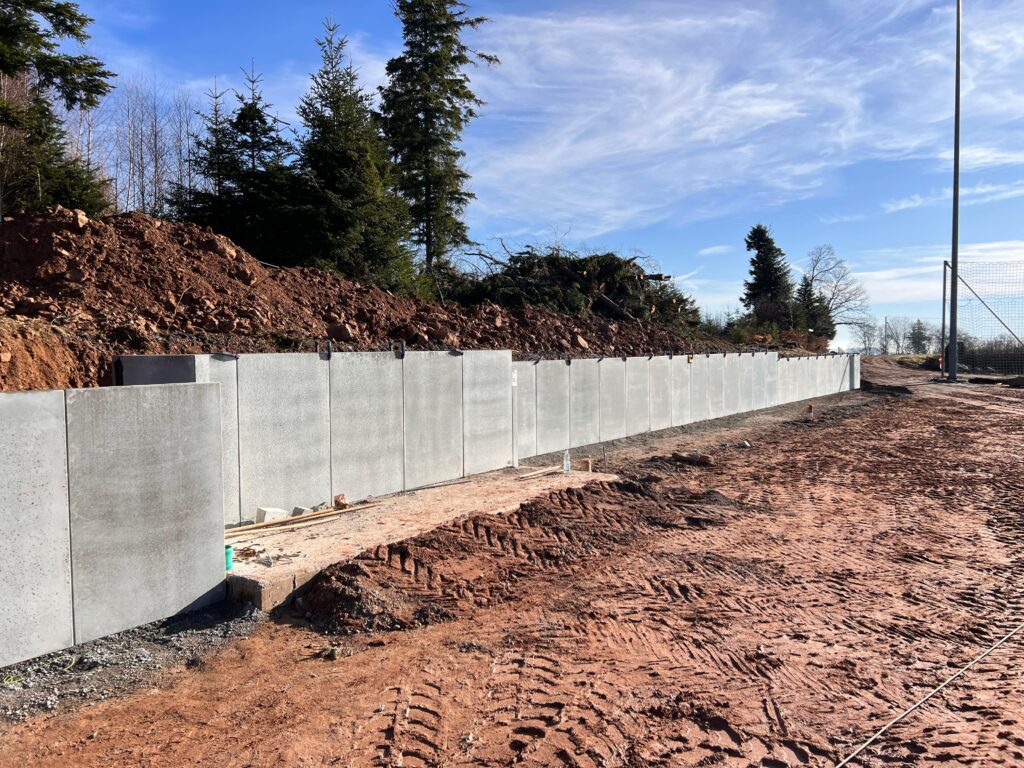

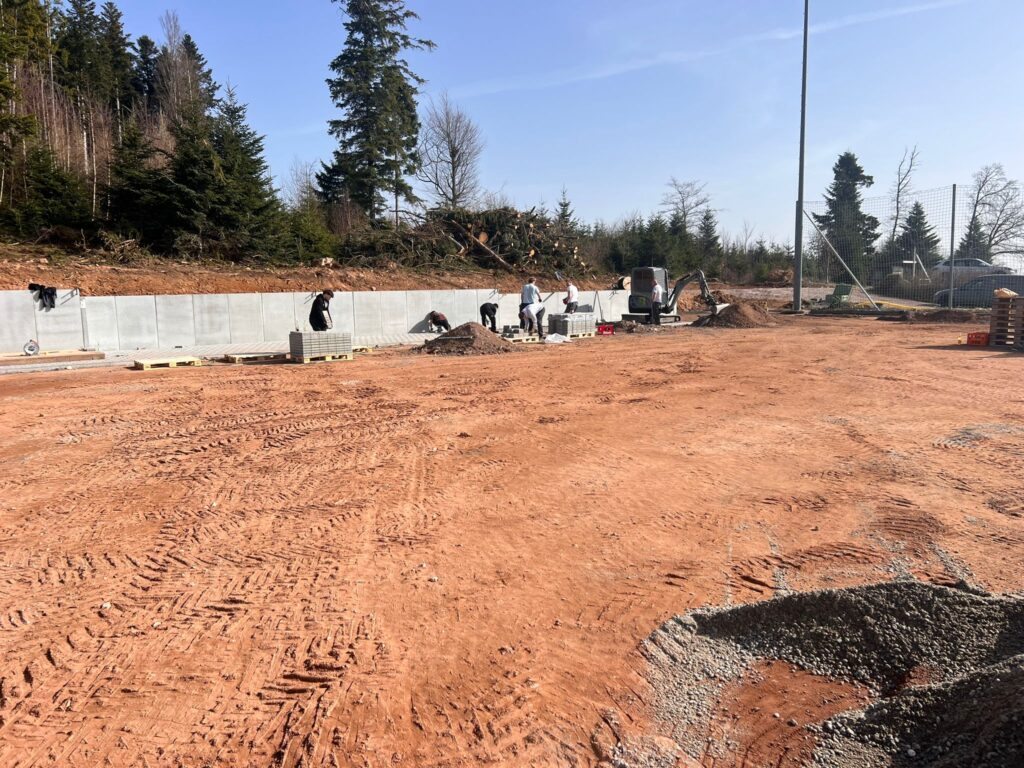

KW 8 / 2026 – Abschluss zur Hangseite

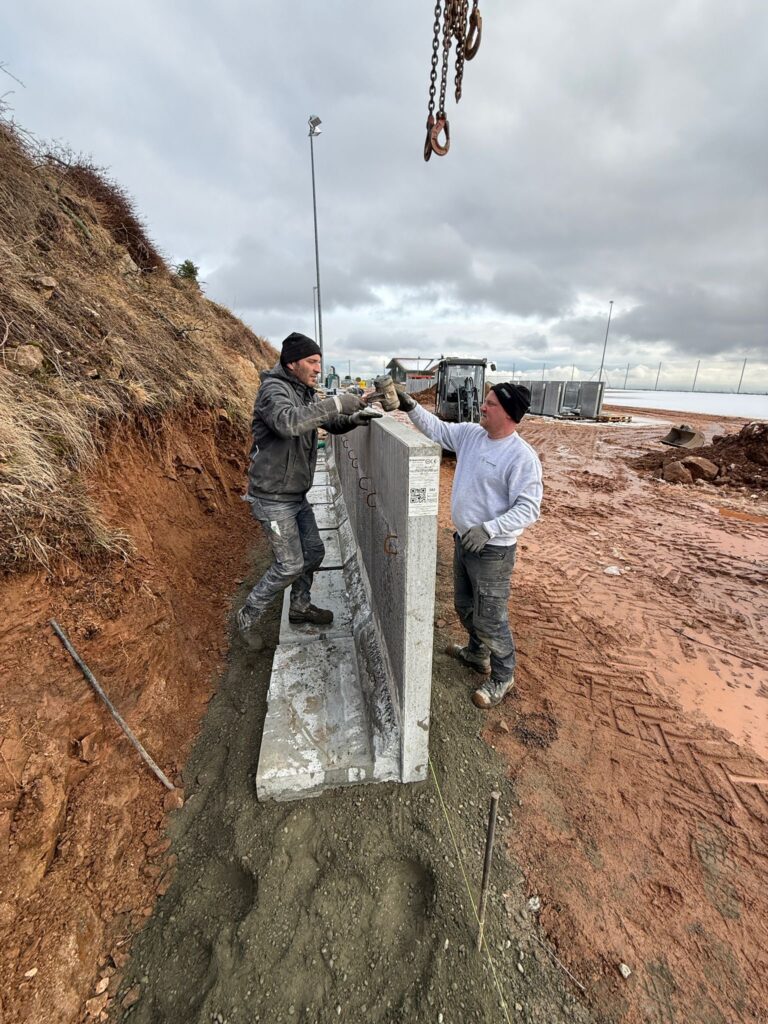

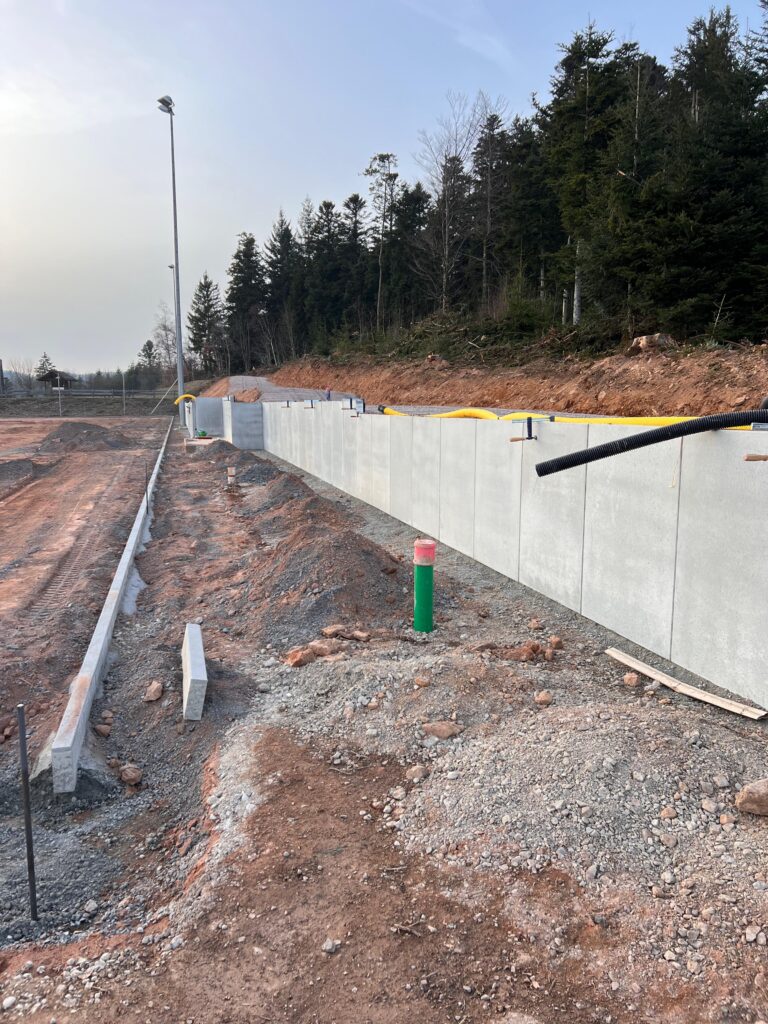

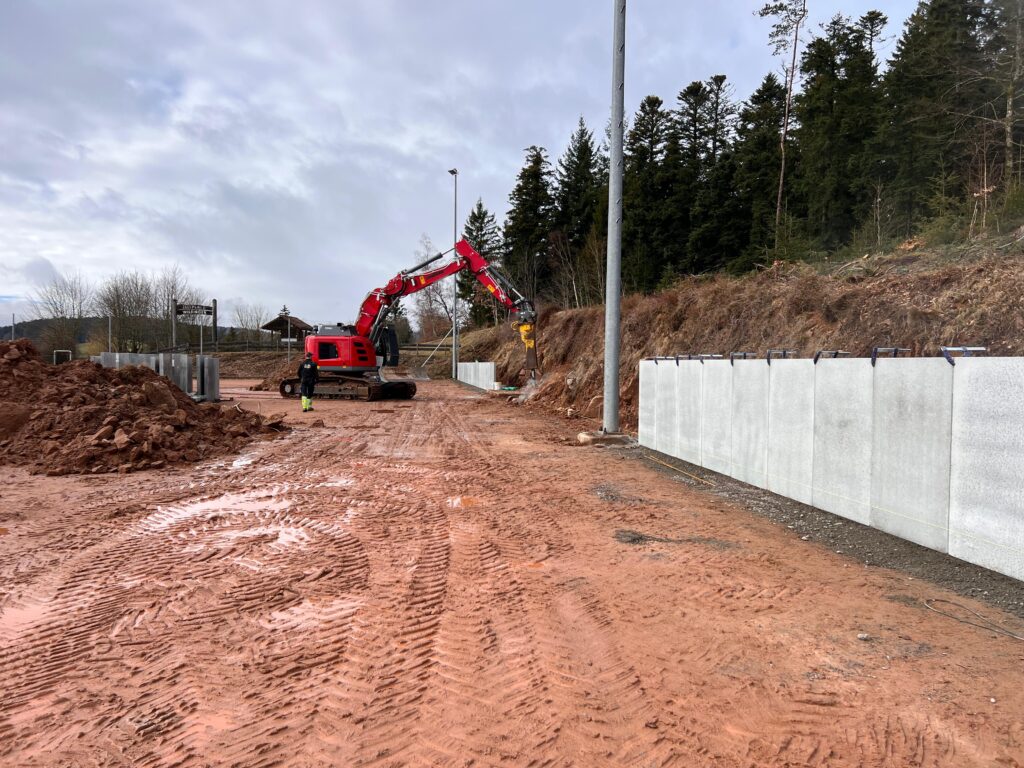

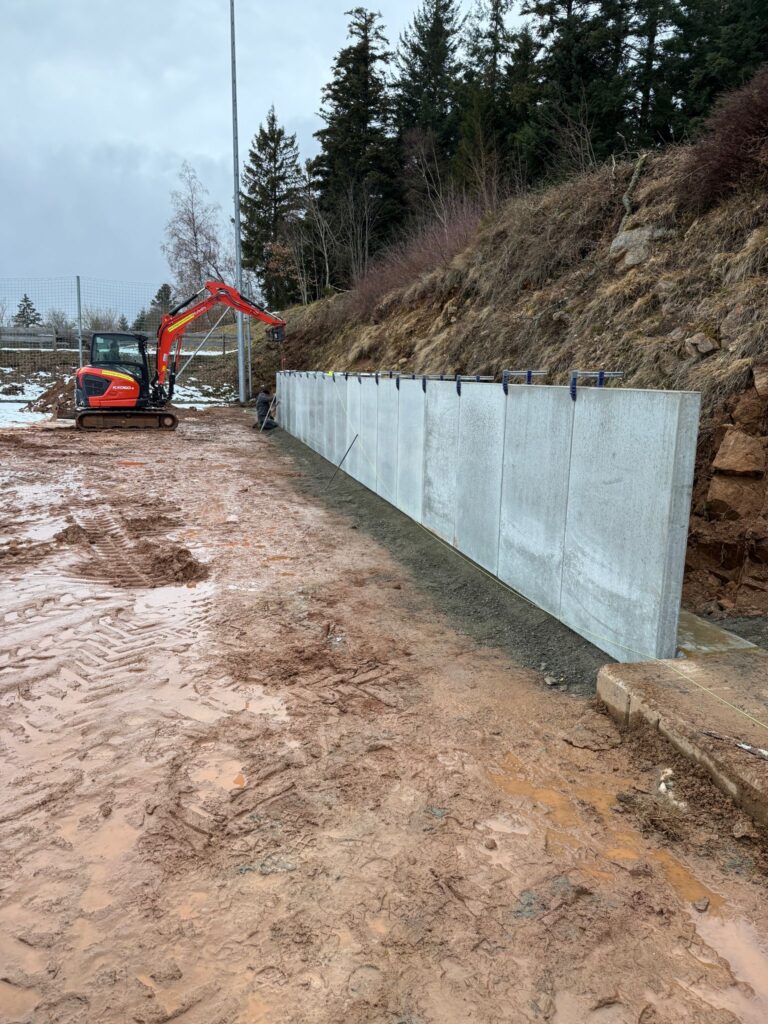

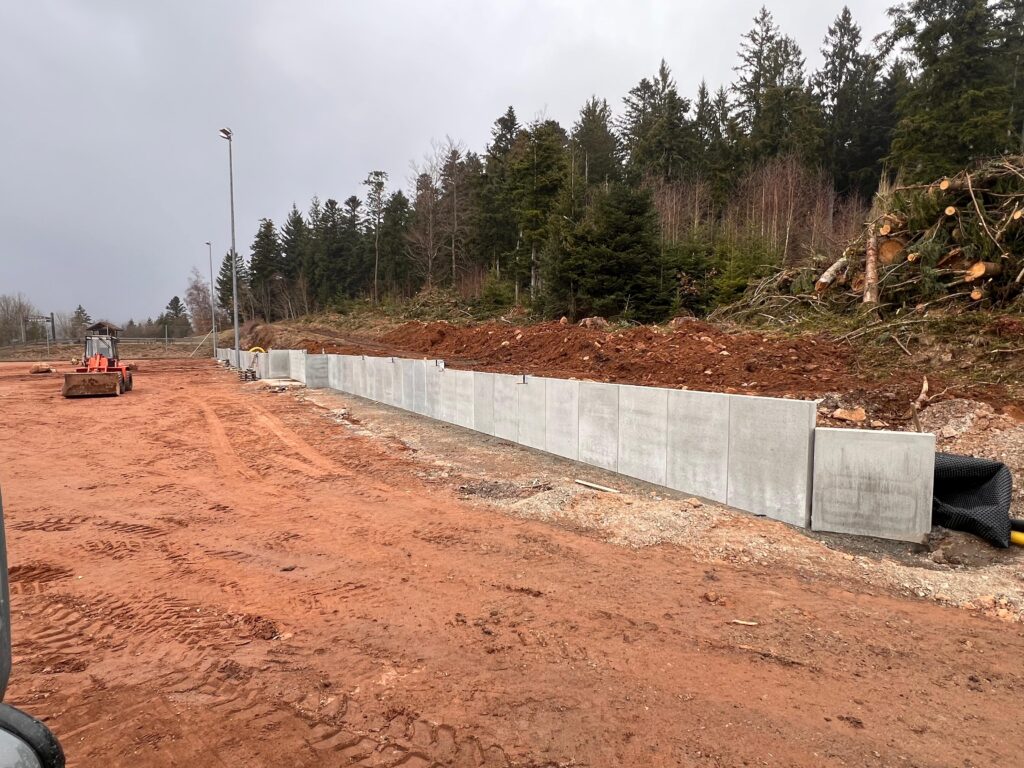

Zusammen mit der Firma Baschnagel haben wir mit dem Setzen der L‑Steine auf das vorbereitete Fundament begonnen. Die L-Steine bilden den neuen Abschluss zur Hangseite. Dadurch ist gewährleistet, dass später kein Geröll oder Steine auf den Kunstrasen gelangen können, was Verletzungsrisiken für Spielerinnen und Spieler verhindert. Insgesamt werden auf der kompletten Geraden zur Hangseite 106 L-Steine verbaut.

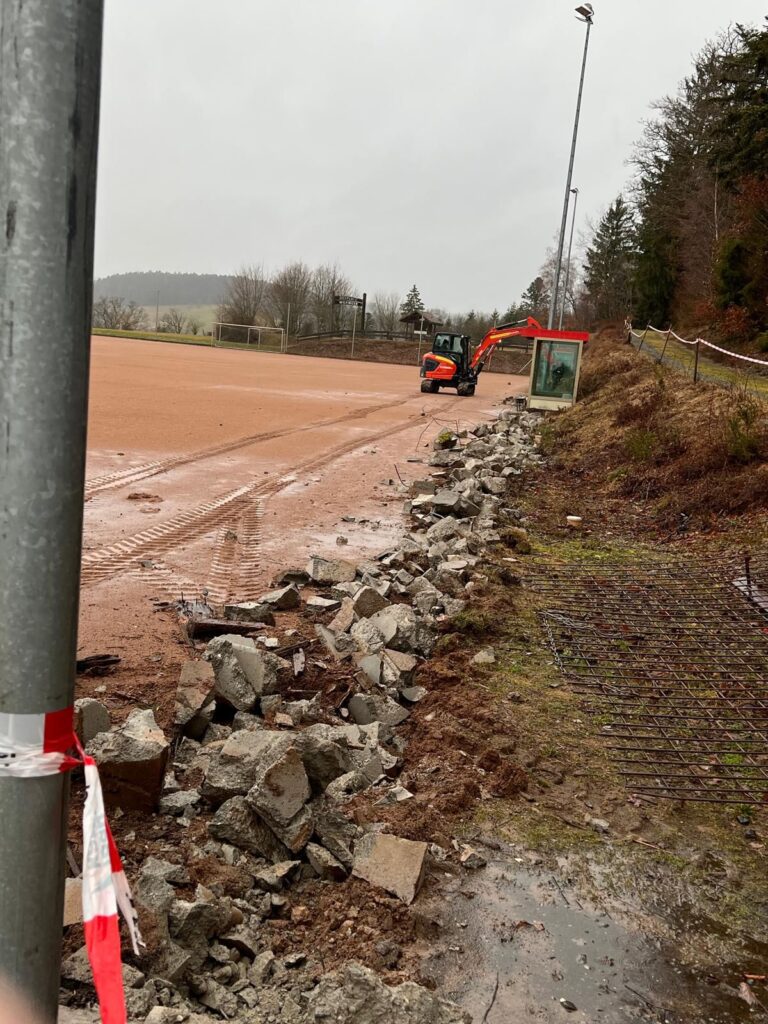

KW 7 / 2026 – Start der Abbrucharbeiten

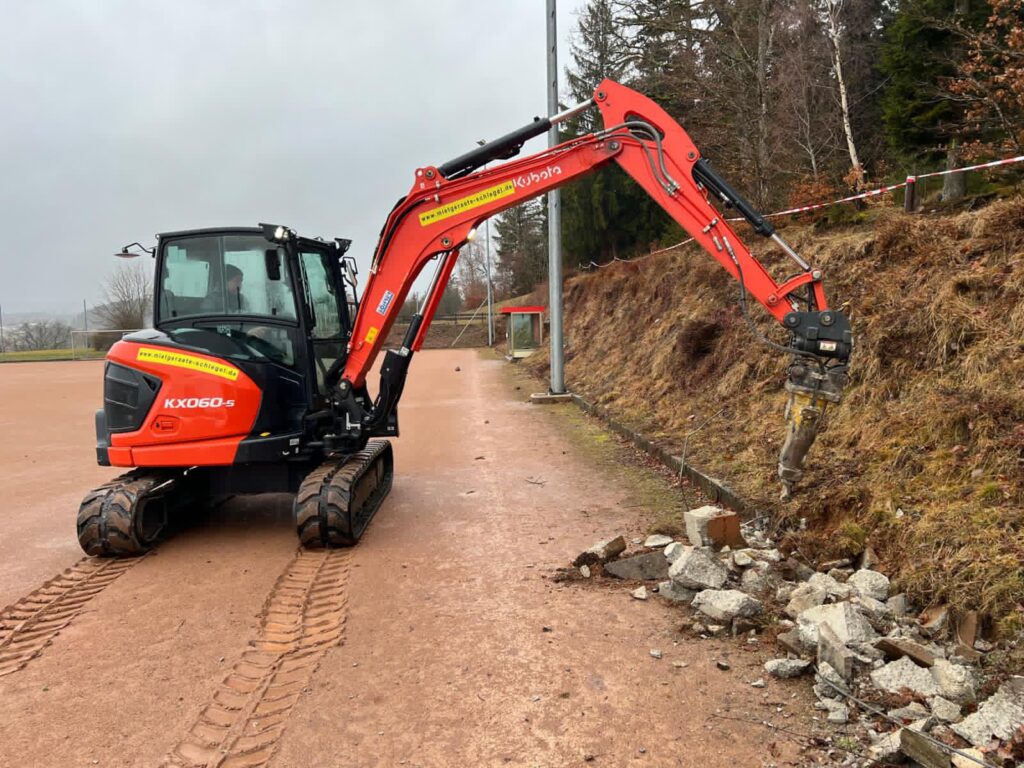

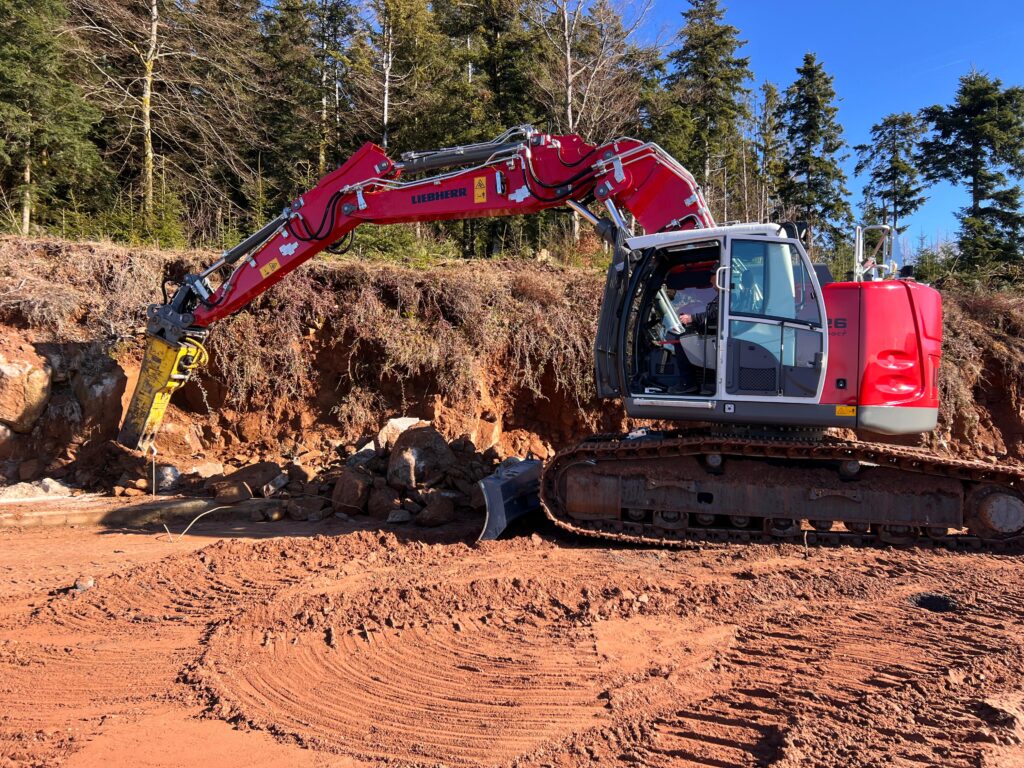

Die Firma Baschnagel hat mit den nächsten Arbeitsschritten begonnen. Die Randmauer zur Hangseite wurde mit dem Bagger abgetragen, um Platz für den neuen Abschluss zu schaffen. Parallel dazu wurden sowohl die Heim- als auch die Gästekabine entfernt.
Außerdem sind die L‑Steine geliefert worden, die später als Begrenzung zur Hangseite eingesetzt werden.
Kurze Anekdote am Rande:
Die entfernten Kabinen hatten eine besondere Geschichte – sie waren ursprünglich alte Buswartehäuschen aus der Schweiz, die viele Jahre auf unserem Sportplatz treue Dienste geleistet haben.

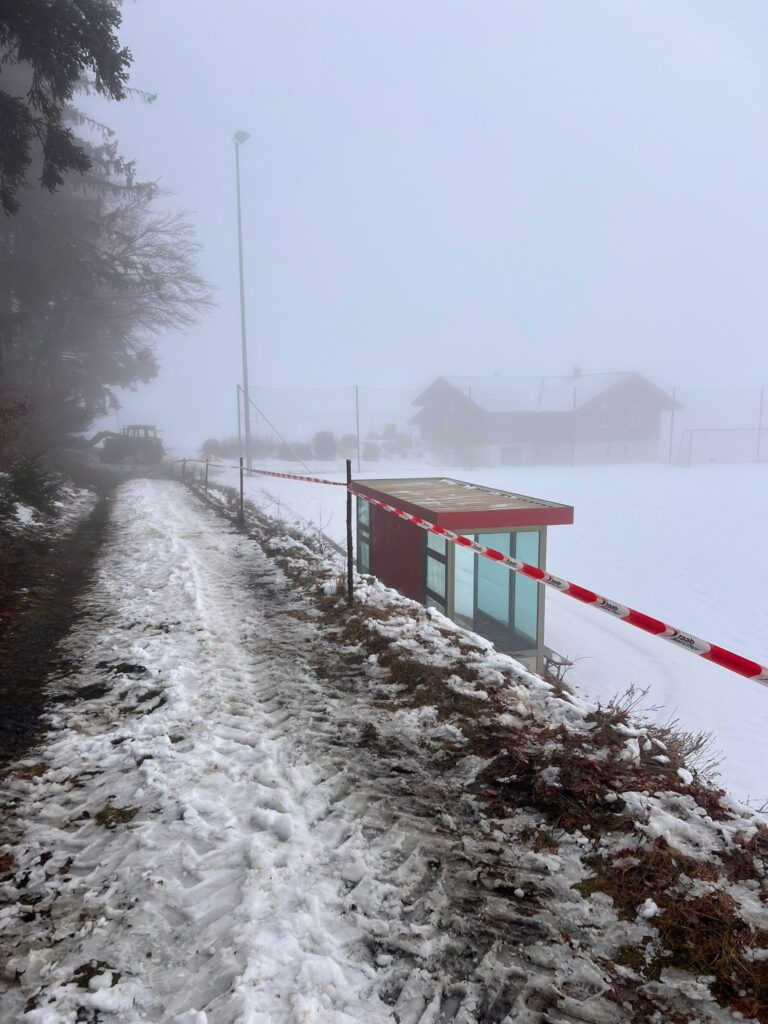

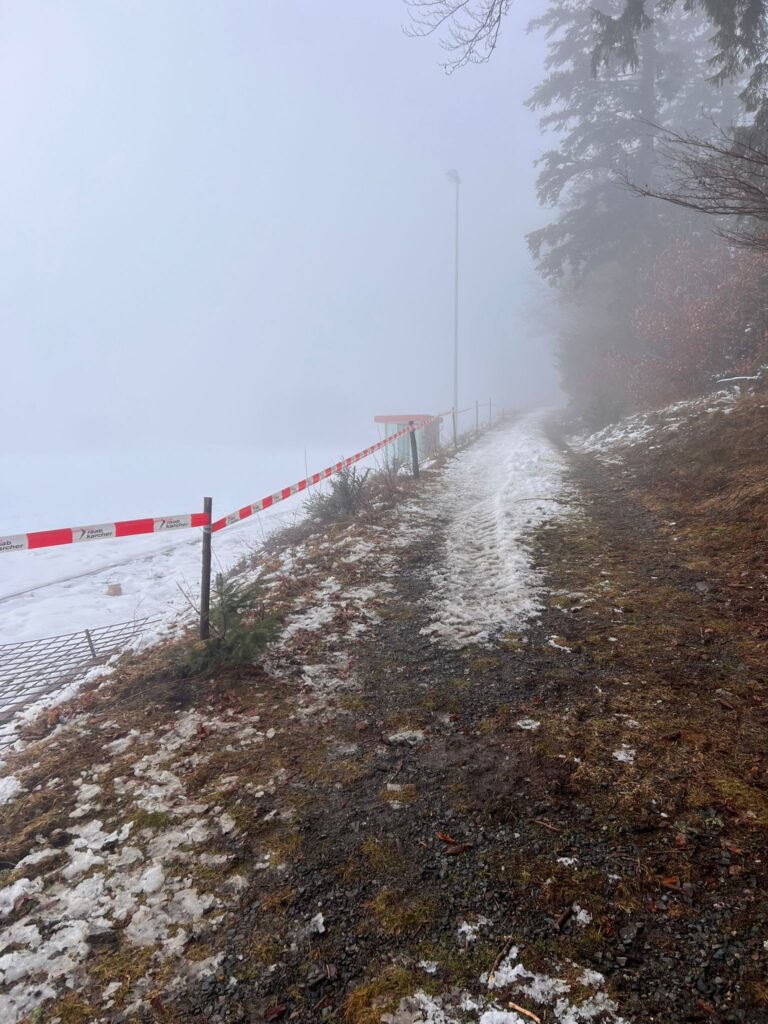

31. Januar 2026 – Start der Arbeiten am Sportplatz

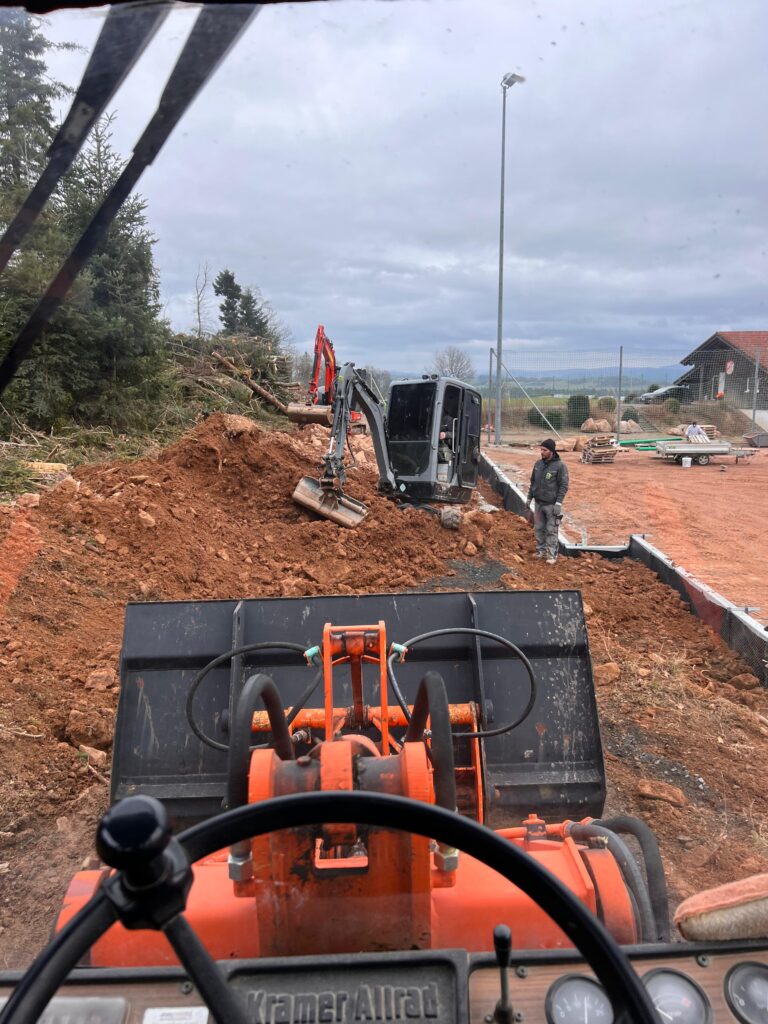

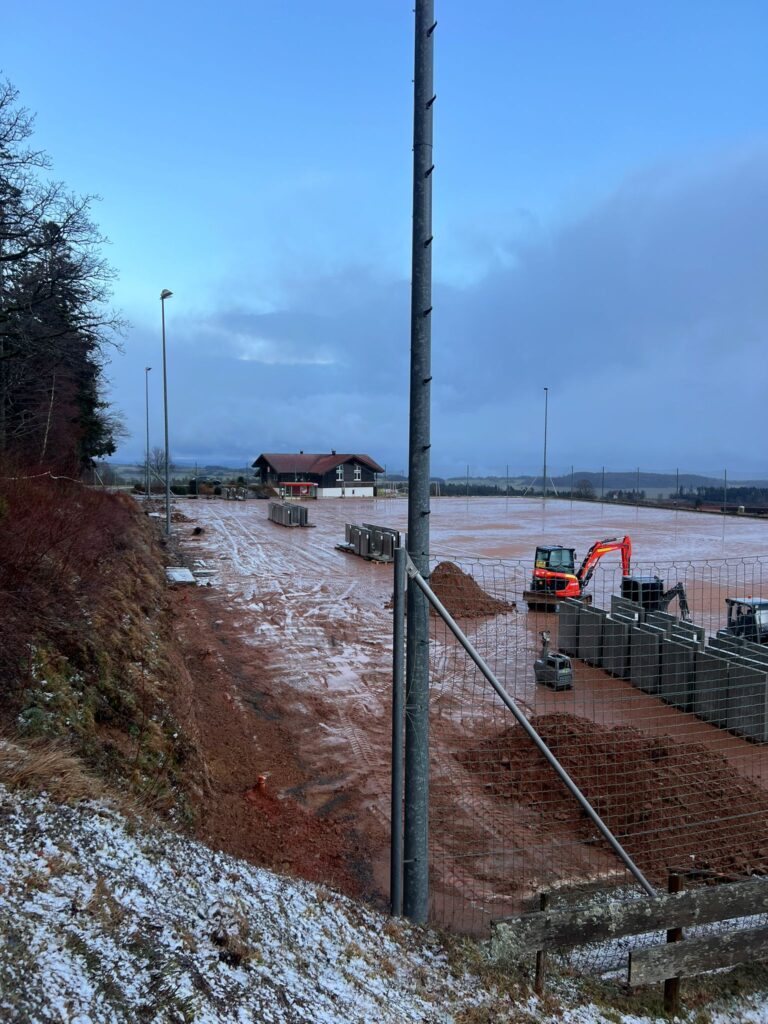

Noch im tiefsten Winter haben auf unserem Sportplatz die ersten Maßnahmen für den Kunstrasenbau begonnen. Ein kleiner Trupp aus der Herrenmannschaft hat die Leitplanke samt Pfosten entfernt. Damit sind die Voraussetzungen geschaffen, um mit den Hang- und Waldarbeiten in den nächsten Wochen zu starten.
